課題管理表とは、プロジェクトで発生した課題を「誰が・いつまでに・どう解決するか」まで記録して追跡する管理表です。この記事では必須11項目のフォーマット、作り方5ステップ、Excel/スプレッドシートでの作成手順、ツールの選び方までまとめて解説します。

1. 課題管理表とは?|3秒でわかる定義と混同しやすい用語の整理

課題管理表とは、プロジェクト実行中に発生した課題(想定外の事項)を、内容・担当者・期限・対応策・ステータスとともに一覧化し、解決されるまで追跡するための管理表です。核心的な目的はひとつだけで、「誰が責任を持ち、いつまでに解決するのか」を、関係者の誰が見ても確認できる状態にすることです。英語では Issue Log または Issue Tracker と呼ばれ、外資系プロジェクトでもほぼ同じ構造で運用されています。

定義そのものはシンプルですが、実務で機能しない課題管理表が量産される理由は、似た管理表との役割が整理されていないことにあります。以下で3つの混同パターンを先に潰しておきましょう。

課題管理表とWBSの違い|管理する対象がそもそも別

WBSは「やると決めた作業」を分解して並べたものです。一方の課題管理表は「やると決めていなかったのに発生した例外事項」を扱います。つまりWBSは計画の内側、課題管理表は計画の外側を管理します。

そのため両者は競合せず、セットで使うのが前提です。WBSによる作業分解で工程の骨格を作り、そこから外れた事象が発生したら課題管理表に起票する、という役割分担にしておくと、WBSが例外事項で汚れずに済みます。

課題管理表とタスク管理表(To-Doリスト)の違い

To-Doリストに並ぶのは「やること」そのものです。課題管理表に並ぶのは「問題の根っこ」であり、その解決策としてタスクが後から生まれます。

たとえば「検収環境のデータが本番と一致していない」は課題、「データ移行スクリプトを修正する」「顧客に再連携日程を確認する」はそこから派生したタスクです。タスクと課題を同じ列に混ぜると、根本原因が見えないまま作業だけが増え、同じ問題が何度も再発します。

課題・問題・リスク・タスクの違い

もっとも多い失敗は用語の混用です。この4つは発生時点と対処の性質が異なります。

用語 定義 発生している? 主な責任者
問題(Problem) すでに起きている望ましくない事象・不具合 起きている 発見者・現場担当
課題(Issue) 問題を解決するために対処を決めるべき事項 起きている 指名された担当者1名
リスク(Risk) まだ起きていないが起こりうる不確実な事象 まだ起きていない リスクオーナー/PM
タスク(Task) 課題やリスク対応を実行する具体的な作業 作業として存在 作業実行者

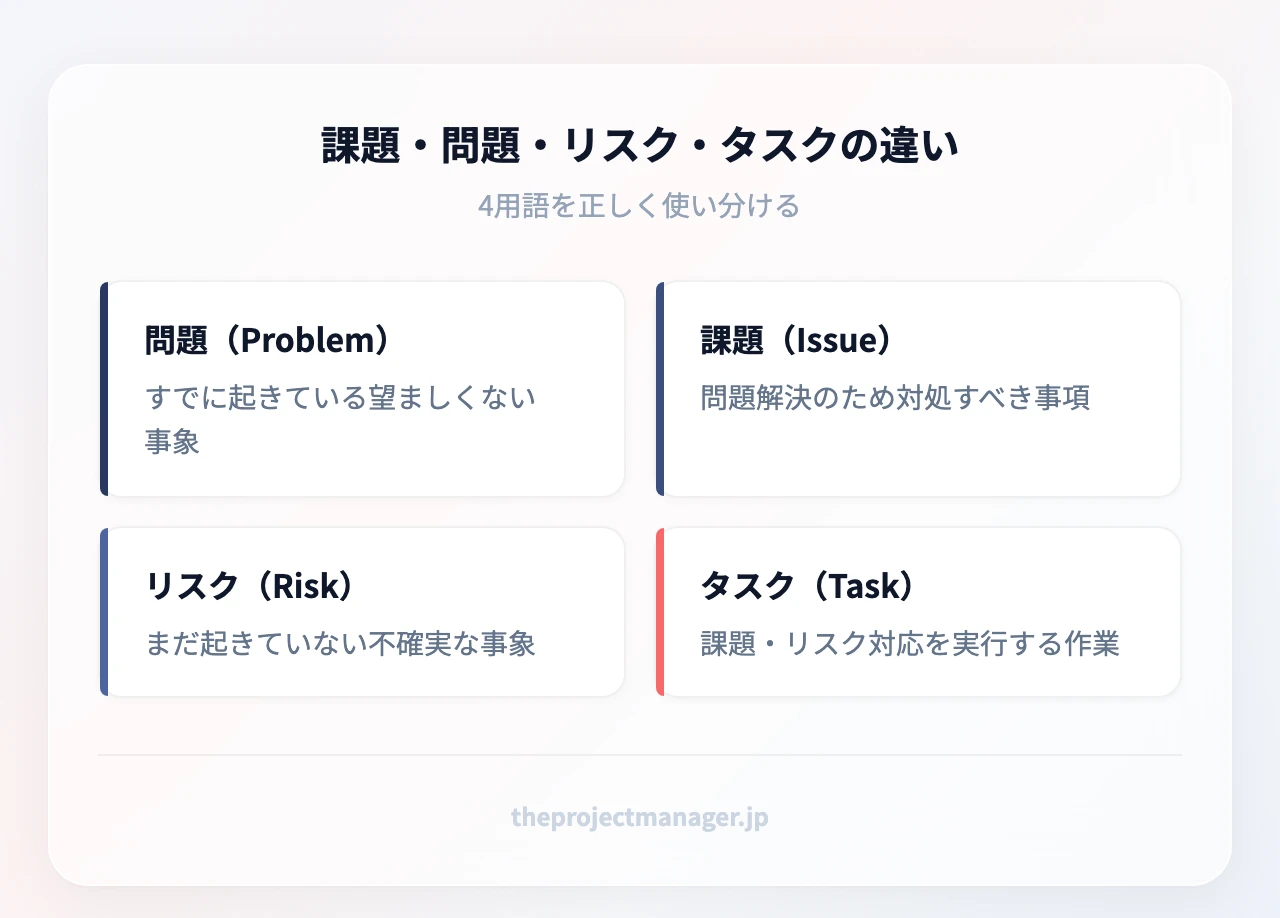

課題・問題・リスク・タスクの違い:問題(Problem)(すでに起きている望ましくない事象)、課題(Issue)(問題解決のため対処すべき事項)、リスク(Risk)(まだ起きていない不確実な事象)、タスク(Task)(課題・リスク対応を実行する作業)
▲ 課題・問題・リスク・タスクの違い

運用上の原則はシンプルです。リスクはリスク管理表、タスクはタスク管理表、課題は課題管理表。1つの表に3種類を混ぜた瞬間、本当に対処すべき課題が埋もれます。

2. 課題管理表が必要な理由|ない現場で実際に起きること

課題管理表がないプロジェクトでも、小さいうちは何とか回ります。問題が表面化するのは、関係者の人数が増え、課題の発生スピードが会話の記憶容量を超えたときです。

3人チームと30人の部門横断プロジェクトの違い

3人チームなら、課題は口頭とチャットでほぼ共有できます。それでも「誰が対応するか曖昧なまま数日放置される」現象は起きますが、朝会1回で回収できる規模です。

30人・複数部門になると状況が変わります。課題の発見者と解決権限の持ち主が別部門にいるため、「言ったはず」「聞いていない」が構造的に発生します。さらに、意思決定待ちの課題が可視化されていないと、PMは進捗が止まっている本当の理由を説明できません。結果として、進捗状況の共有の場が「進んでいます/遅れています」の報告会に退化し、詰まりの原因が特定されないまま納期に近づきます。

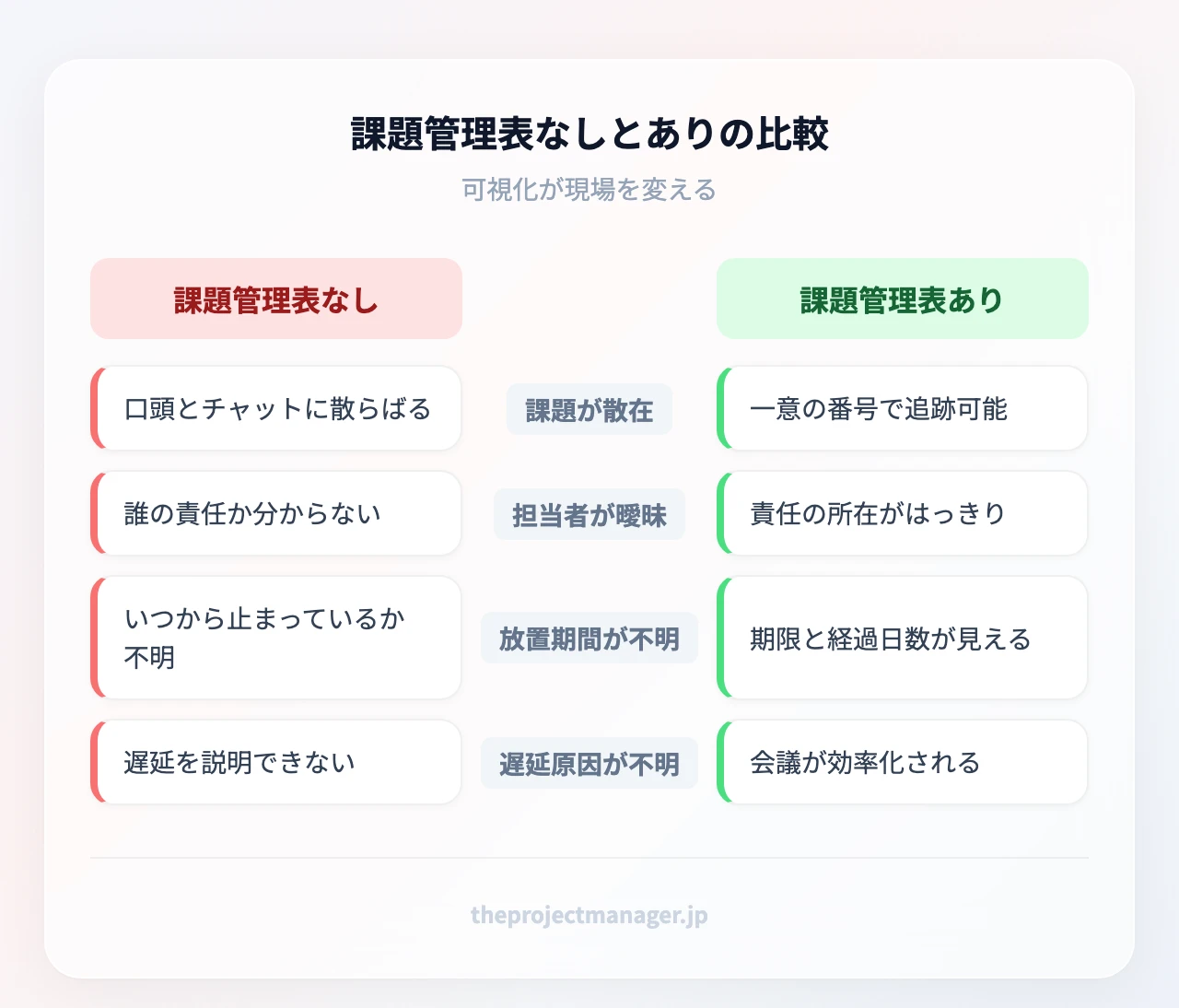

課題管理表なしとありの比較:課題が散在、担当者が曖昧、放置期間が不明、遅延原因が不明、課題番号で特定、担当者1名が明確、経過日数が可視化、判断課題に集中
▲ 課題管理表なしとありの比較

課題管理が失敗する3大原因

多くの現場で共通する失敗は、次の3つに集約されます。

  1. 表そのものが作られていない:課題は議事録の本文に埋まり、検索できない状態で放置される。議事録は経緯の記録、課題管理表は追跡の道具であり、代替はできません。
  2. 作ったが共有されていない:PMのローカルPCやメール添付で管理され、最新版がどれか分からない。ステークホルダーの種類を洗い出し、「閲覧してほしい人」「更新してほしい人」を分けて権限を設計する必要があります。
  3. 項目情報が不足して追跡できない:「課題:画面が遅い/担当:開発チーム」のような粒度では、誰も動けません。担当者が組織名になっている課題は、ほぼ確実に停滞します。

3. 課題管理表の項目一覧|必須11項目とフォーマット例

ここからは、そのまま流用できる項目リストです。項目を増やしすぎると更新されなくなるため、まずは以下の11項目を基本形にします。

項目 記入内容 記入例
課題番号 一意の連番。会議で口頭参照するための識別子 ISS-024
課題名 30字以内で内容が想像できる見出し 検収環境のマスタデータが本番と不一致
内容・背景 事象と発生条件、影響範囲を具体的に 検収環境の商品マスタが3か月前の状態。受注テストが完了できない
発見日 起票した日付 04/12
報告者 発見者の個人名 営業推進部・佐藤
担当者 解決責任を持つ個人名(1名のみ) 開発部・田中
優先度 高/中/低(緊急度×影響度で判定)
ステータス 未対応/対応中/確認待ち/完了 対応中
解決期限 具体的な日付。「今週中」は禁止 04/19
対応策 誰が何をするか。決定事項も記録 移行スクリプト修正のうえ、04/17にデータ再連携
完了条件 何が確認できたらクローズするか 受注テスト20件が全件正常終了すること

備考欄は任意ですが、関連課題番号や参照資料のリンクを置く場所として1列用意すると便利です。なお、課題の粒度に迷ったら「要件定義のフォーマットで決めた仕様のどこに影響するか」を書けるレベルまで具体化する、と考えると判断しやすくなります。

ステータス欄は4分類にするのが実務上ちょうどよい

ステータスは細かすぎると更新されず、粗すぎると状況が読めません。多くの現場で機能しているのは次の4分類です。

  • 未対応:起票済み、着手前。担当者と期限が入っているか要確認
  • 対応中:担当者が作業中。3日以上動きがなければ会議の対象
  • 確認待ち:対応は完了、報告者やレビュアーの確認を待っている
  • 完了(クローズ):完了条件を満たし、確認者が承認済み

「確認待ち」を独立させるのがポイントです。この分類がないと、担当者は終わったつもり、報告者は未解決のつもり、という認識ズレが起こります。

優先度の決め方|緊急度×影響度マトリクス

優先度を「なんとなく高」で埋めると、表の8割が高になり意味を失います。緊急度(放置した場合に手遅れになる速さ)と影響度(プロジェクト目標・品質・コストへの打撃)の2軸で機械的に判定しましょう。

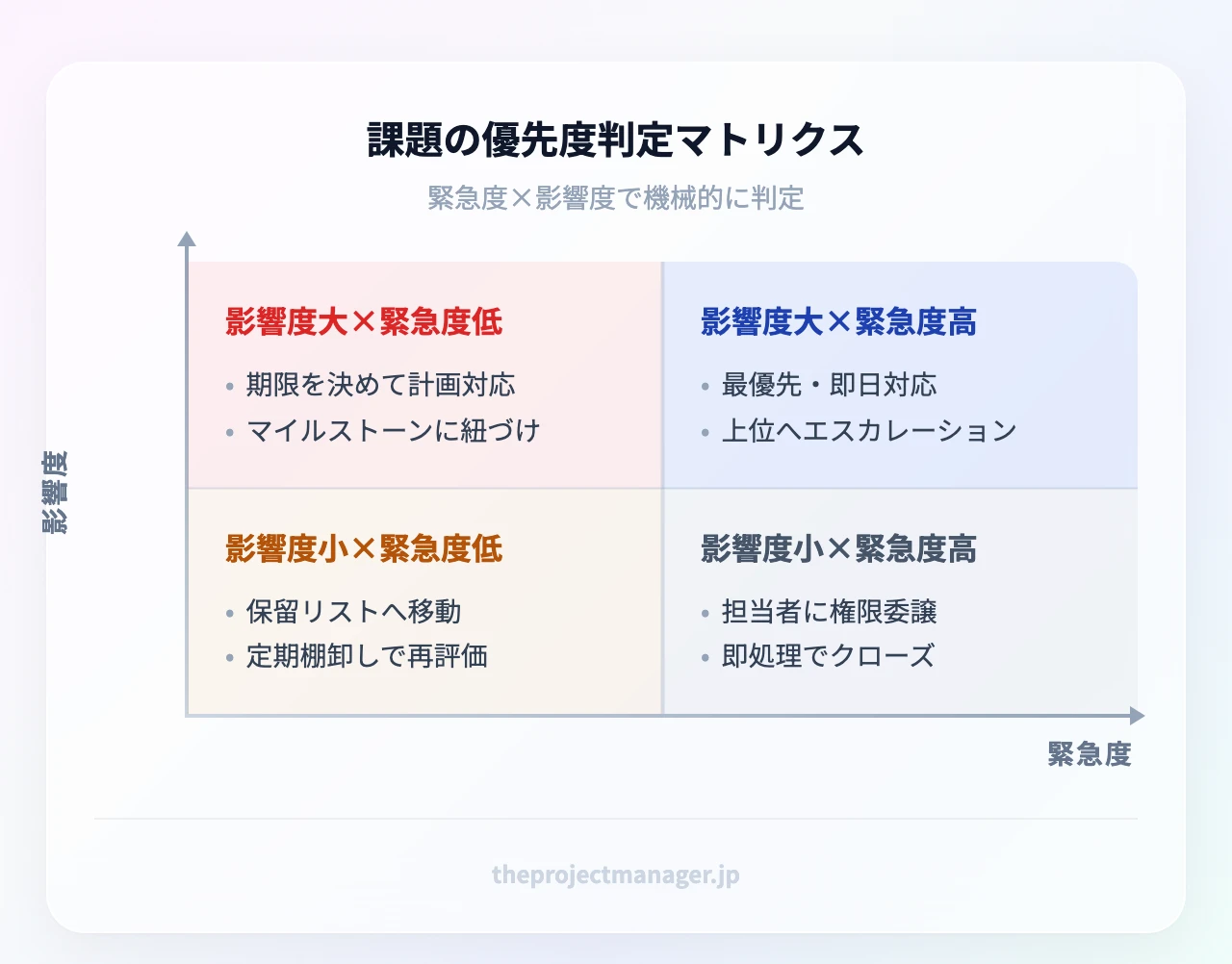

課題の優先度判定マトリクス:縦軸=影響度(大/小)、横軸=緊急度(高/低)。影響度大×緊急度高=最優先・即日対応と上位エスカレーション、影響度大×緊急度低=期限を決めて計画対応、影響度小×緊急度高=担当者に権限委譲して即処理
▲ 課題の優先度判定マトリクス

影響度が大きく緊急度も高い課題は、その場で対応判断とエスカレーション先を決めます。影響度が大きいが緊急ではない課題は、マイルストーンを踏まえて「どの節目までに解決するか」を紐づけるとスケジュールから逆算できます。影響度も緊急度も小さい課題は、思い切って保留リストに落とすのが表を軽く保つコツです。

4. 課題管理表の作り方5ステップ|起票からクローズまで

ここでは実際に運用が回るまでの5ステップを、失敗しやすいポイントとセットで解説します。

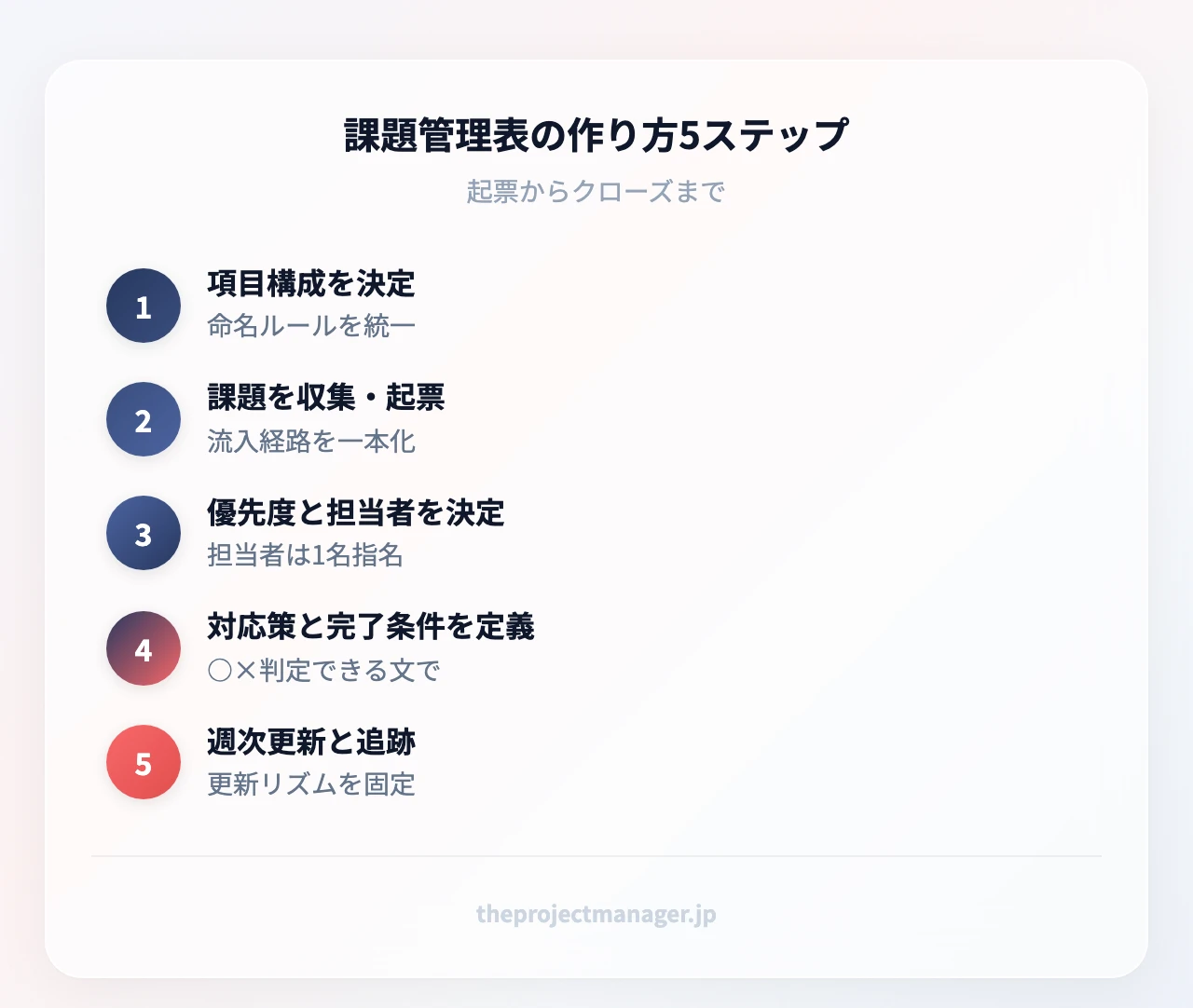

課題管理表の作り方5ステップ:項目構成を決定(命名ルールを統一)、課題を収集・起票(流入経路を一本化)、優先度と担当者を決定(担当者は1名指名)、対応策と完了条件を定義(○×判定できる文で)、週次更新と追跡(更新リズムを固定)
▲ 課題管理表の作り方5ステップ

ステップ1:項目構成と命名ルールを決める

前章の11項目をベースに、自チームで不要な列を削ります。同時に決めておくべきは命名ルールです。課題番号の接頭辞(ISS-/課題-)、優先度の表記(高中低か1〜3か)、日付形式を最初に統一しておかないと、2週間後には同じ表の中で表記が3種類に分かれます。

海外メンバーや外資系クライアントが関係する場合は、この段階で英語表記も併記しておくと後戻りがありません。

日本語項目 英語表記
課題番号 Issue ID
内容・背景 Description
担当者 Owner / Assignee
優先度 Priority
ステータス Status
解決期限 Due Date
完了条件 Closing Criteria

ステップ2:課題を漏れなく収集して起票する

課題が最も失われやすいのは、会議で口頭で指摘された瞬間です。対策は2つあります。

第一に、会議中に起票する運用にすること。議事録係が課題管理表を画面共有し、指摘が出たらその場で課題名と報告者だけ入力します。詳細は後で埋めればよく、番号が発番された時点で消えなくなります。

第二に、会議以外の流入経路を1本に絞ること。チャット・メール・口頭で届いた課題を、起票フォームや専用チャンネルなど1か所に集約します。入口が複数あると、必ずどこかが見落とされます。

ステップ3:優先度を決めて担当者を1名指名する

原則は「1課題1担当者」です。「開発チーム」「営業部」といった組織名を担当者欄に書いた課題は、誰の仕事でもなくなります。作業を複数人で分担する場合も、責任者は必ず個人名1名にし、分担は対応策欄に書きます。

また、担当者を指名する際は稼働状況も確認しましょう。1人に高優先度の課題が5件集中していれば、それは課題管理ではなくリソース問題です。工数管理の基本と併せて見ると、期限が現実的かどうかを判断できます。

ステップ4:対応策と完了条件を定義する

「対応中」が永遠に終わらない表の共通点は、完了条件が書かれていないことです。完了条件は、第三者が見て○×を判定できる文で書きます。

  • ❌ データの不整合を解消する
  • ✅ 商品マスタ全件の差分チェックを実施し、差分0件のレポートを報告者が確認する

対応策には「何をするか」だけでなく「誰の承認が必要か」も書いておくと、承認待ちで止まっている状態が見えるようになります。

ステップ5:週次の更新と追跡リズムを作る

表は作った時点ではなく、更新され続けた時点で価値が出ます。現実的なのは次のリズムです。

  • 担当者:自分の課題のステータスと対応状況を、週1回の締め時刻までに更新
  • PM:期限超過・3日以上動きなしの課題を抽出し、翌営業日の会議アジェンダに載せる
  • 会議:新規起票の確認、期限超過分の判断、クローズ承認の3点のみを扱う(15分)

この更新作業を手で集計していると続かないため、ここがツール移行を検討する分岐点になります。たとえばmonday.comのステータス列とフィルタを使えば、「期限超過かつ未完了」の課題だけを常時表示するビューを作れるため、PMの抽出作業そのものが不要になります。

5. 無料テンプレート|ExcelとGoogleスプレッドシートで作る手順

テンプレートは配布物を探すよりも、自分の項目に合わせて10分で作ったほうが結局早く、運用も続きます。ここでは2つの形式の作り方を示します。

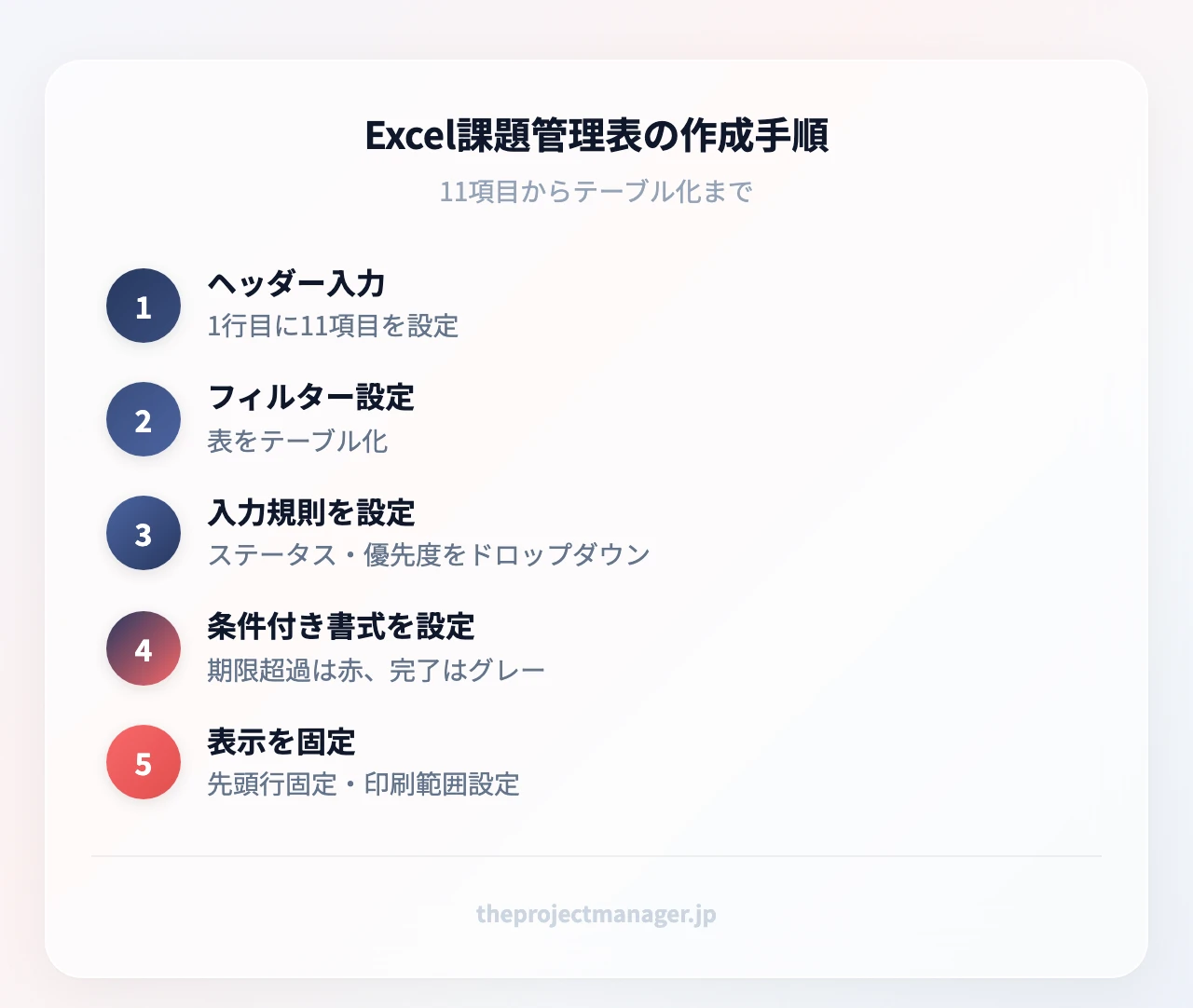

Excel課題管理表の作成手順:ヘッダー入力(1行目に11項目を設定)、フィルター設定(表をテーブル化)、入力規則を設定(ステータス・優先度をドロップダウン)、条件付き書式を設定(期限超過は赤、完了はグレー)、表示を固定(先頭行固定・印刷範囲設定)
▲ Excel課題管理表の作成手順

Excelテンプレート|条件付き書式で期限超過を自動で赤くする

1行目に11項目のヘッダーを置き、表全体を選択して「テーブルとして書式設定」を適用します。次に、ステータス列と優先度列にデータの入力規則でドロップダウンを設定します。表記揺れがこれだけで消えます。

見やすい課題管理表にする決め手は条件付き書式です。設定するのは2本だけで十分です。

  • 期限超過を赤く:期限列を選択し、条件付き書式の数式に「期限が今日より前かつステータスが完了以外」となる条件を設定して赤の塗りつぶしを適用
  • 完了行をグレーに:表全体を選択し、ステータス列が「完了」の行をグレー文字+薄いグレー背景にする

これで、ファイルを開いた瞬間に「赤い行=今週やるべきこと」になります。さらにフィルターで担当者を絞れば、各自の課題リストとしてもそのまま使えます。全体の工程との対応を見たい場合は、工程管理で定義したフェーズ名を1列追加しておくと、どのフェーズで課題が多発しているかが見えてきます。

Googleスプレッドシート版|共有リンクでリアルタイム更新

リモートや複数部門での運用なら、最初からスプレッドシートを選ぶほうが安全です。Excelと同じ項目構成のまま、以下を追加します。

  • 編集権限は担当者、閲覧権限は関係者に分けて付与する
  • ステータス列にデータの入力規則、優先度列に条件付き書式を設定する
  • 担当者列にコメント機能でメンションを付け、更新依頼をファイル内で完結させる

ドキュメントと課題を同じ場所で管理したいなら、Notionのデータベースも有力です。課題ページの中に調査メモや添付資料をそのまま書き込めるため、「課題管理表と資料フォルダが別々」という分断が起きません。フリープランでも課題管理表としての基本機能は使えますが、外部ゲストは10名まで、ファイルアップロードは最大5MB、ページ履歴は7日までという制限があるため、社外共有や添付が多い運用ではプラス(US$10/月、年払い表示)以上が現実的です。

6. 課題管理表のツール比較|Excelの限界と乗り換えの判断基準

Excelやスプレッドシートは優秀ですが、プロジェクトの規模が上がると3つの壁に当たります。

  1. 版の衝突:同じファイルを複数人が更新し、最新がどれか分からなくなる
  2. 通知の遅延:期限超過に気づくのが週次会議の場になり、対処が数日遅れる
  3. 権限管理の限界:社外や他部門に一部の列だけ見せたい、という要求に応えにくい

この3つのうち2つ以上が痛みになっているなら、プロジェクト管理ツールへの移行を検討する段階です。

monday.com|課題管理表をリアルタイムの協働ボードにする

monday.comを課題管理ボードとして運用する場合、表形式の一覧をそのまま残しながら、ステータスごとの色分けと通知を自動化できるのが強みです。実務で効くのは次の3点です。

ステータスの自動通知:「未対応のまま期限を2日超過したら、担当者とPMに通知する」という自動化ルールを1本作っておくと、期限超過に気づくのが、会議の席ではなくその日のうちになります。PMが表を目視チェックする時間がそのまま不要になります。

起票フォーム:課題報告用のフォームを作って社内や社外の関係者に配ると、回答がそのままボードの1行として起票されます。番号の発番漏れや必須項目の抜けが構造的に防げます。

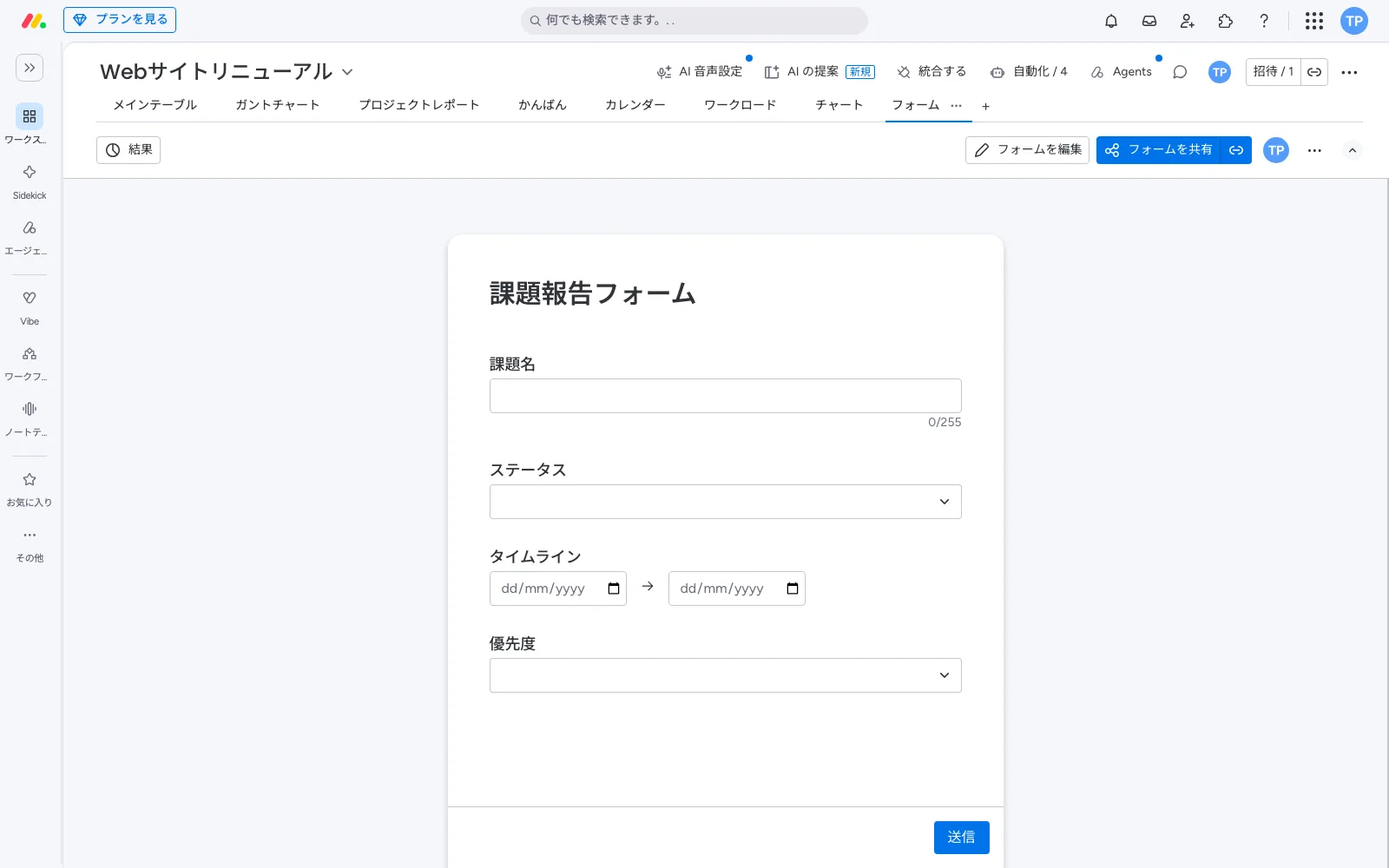

monday.com のフォームビュー。課題報告フォームとして課題名・ステータス・タイムライン・優先度の入力欄と送信ボタンを表示
▲ 課題名・ステータス・期間・優先度だけを聞く起票フォーム。送信内容がボードの1行になる

ビューの切り替え:同じ課題データを、一覧・カンバン・ダッシュボードで切り替えて見られます。担当者は自分のカンバン、PMは期限超過件数のダッシュボード、経営層は件数推移という具合に、1つのデータで見せ方を分けられるため、報告資料の作り直しが減ります。期限の重なりを確認したいときはタイムライン管理のビューに切り替えると、課題の解決期限とマイルストーンの位置関係が一目で分かります。

料金は、年払い・1ユーザーあたり月額でBasicがUS$9、StandardがUS$12、ProがUS$19です。自動化ルールやダッシュボードを本格的に使うならスタンダード以上が目安になります。管理画面とヘルプが日本語で、有料機能も無料トライアルで試せるため、まず自チームの課題管理表を1枚移してから判断できます。トライアルの日数や対象プランは変更されることがあるので、申し込み前に公式サイトで最新の条件を確認してください。

monday.com公式サイトの料金プラン画面
monday.com 料金プラン画面(2026年9月)

Notion・ClickUp・その他ツールの位置づけ

  • Notion:課題1件=1ページとして調査経緯や仕様メモまで残せます。ドキュメント中心の企画・マーケティング系プロジェクトに向いています。
  • ClickUp:開発チームでスプリントと課題を一体運用したい場合の候補です。Free Foreverはタスク数無制限、Unlimitedは年払いでUS$7/ユーザー/月、自動化を多用するならBusiness(年払いUS$12/ユーザー/月、自動化は月5,000実行まで)が目安になります。
  • Trello:カンバン1枚で課題の流れを追う小規模チーム向けです。カード単位の管理は直感的ですが、課題番号の自動採番や期限超過の集計は苦手なため、件数が増えると限界が来ます。
  • Asana:タスク中心の運用に課題管理を載せたいチーム向けです。担当者と期限の管理はしやすい一方、課題の履歴を1件ずつ厚く残す用途には向きません。
  • Backlog:日本語の開発現場で課題(Issue)管理の文化が根付いているチームには馴染みやすい選択肢です。
  • Jira:大規模開発でワークフローを厳密に定義したい場合に向きますが、非エンジニア部門を巻き込む運用ではハードルが上がります。
ツール 適したチーム規模 課題追跡機能 自動化 料金の目安 はじめる
monday.com 5〜100人以上、部門横断 ステータス列・フォーム起票・ダッシュボード 期限超過通知など柔軟に設定可 無料プランあり。ベーシック US$9/スタンダード US$12/プロ US$19(年払い・1ユーザーあたり月額) 無料トライアル →
Notion 1〜15人、ドキュメント中心 データベース+課題ページ シンプルなオートメーション フリーUS$0/プラスUS$10(年払い表示) 無料プランで始める →
ClickUp 5〜50人、開発チーム カスタムステータス・依存関係 Businessで月5,000実行まで Free ForeverUS$0/UnlimitedUS$7(年払い) 無料プランで始める →
Backlog 5〜30人、日本語の開発現場 課題(Issue)単位の履歴管理 標準的な通知 公式サイトで最新料金をご確認ください 公式サイトへ →
Excel/スプレッドシート 1〜5人、短期プロジェクト 手動更新の一覧管理 条件付き書式のみ 既存ライセンス内

あなたのチームはどれを選ぶべきか

  • 5人以下・まず課題管理を形にしたい → Notionの無料プランかスプレッドシートで十分
  • 5〜15人の部門横断プロジェクト → monday.com(通知と権限管理の効果が最も大きい)
  • 開発チームでスプリント運用 → ClickUpまたはBacklog
  • 15人以上・複数プロジェクト並行 → monday.comで課題を横断集計できる体制に

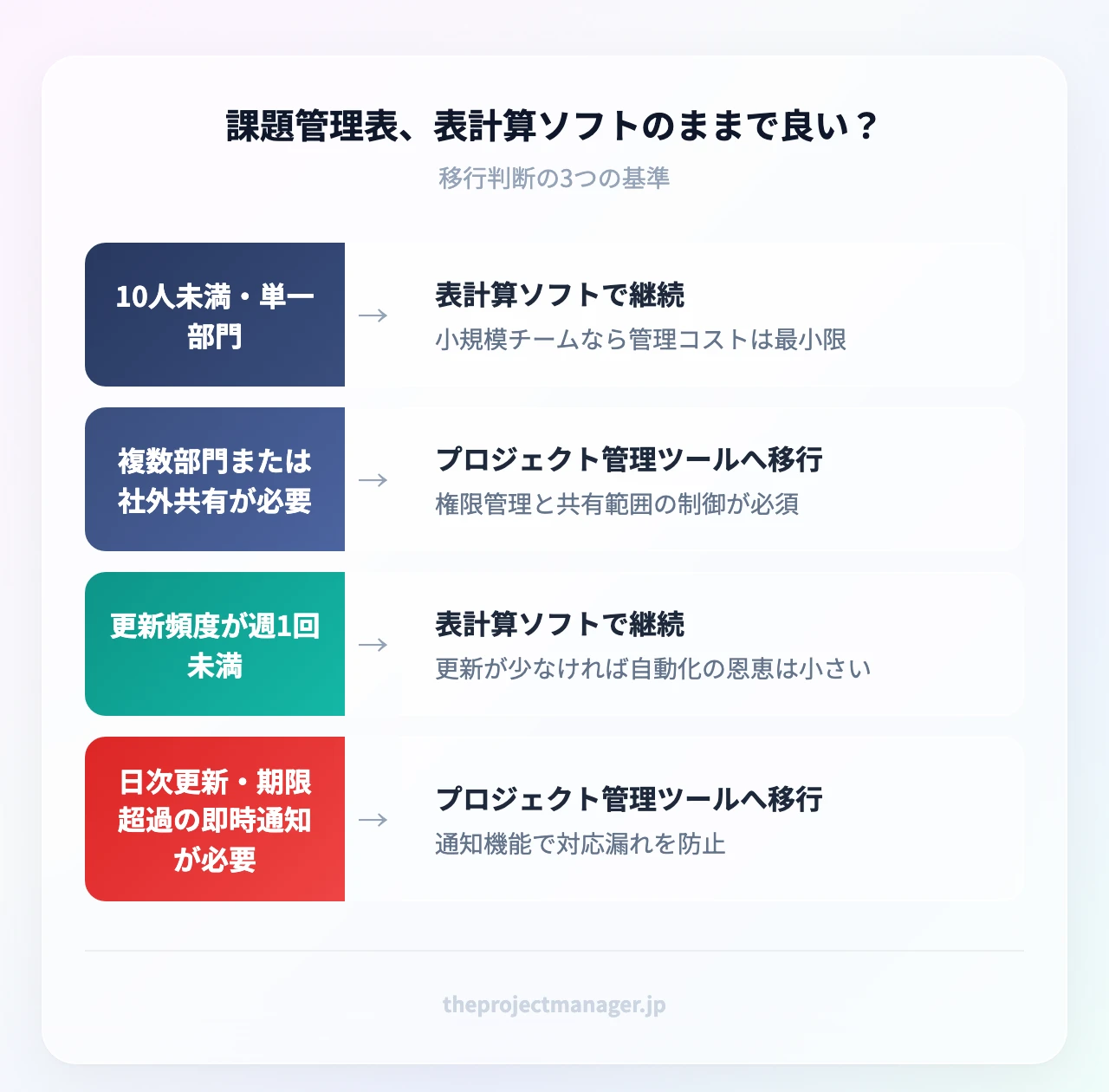

課題管理表、表計算ソフトのままで良い?:10人未満・単一部門(小規模チームなら管理コストは最小限)、複数部門または社外共有が必要(権限管理と共有範囲の制御が必須)、更新頻度が週1回未満(更新が少なければ自動化の恩恵は小さい)、日次更新
▲ 課題管理表、表計算ソフトのままで良い?

判断基準は3つに絞れます。チーム人数(10人が目安)・部門横断の有無・更新頻度(日次か週次か)。このうち2つ以上でツール側に寄るなら、移行したほうが総工数は下がります。

7. 課題管理表の運用テクニック|「課題の墓場」にしない

半年運用した課題管理表が300行に膨らみ、誰も開かなくなる——これが最も多い終わり方です。防ぐための3つの技術を紹介します。

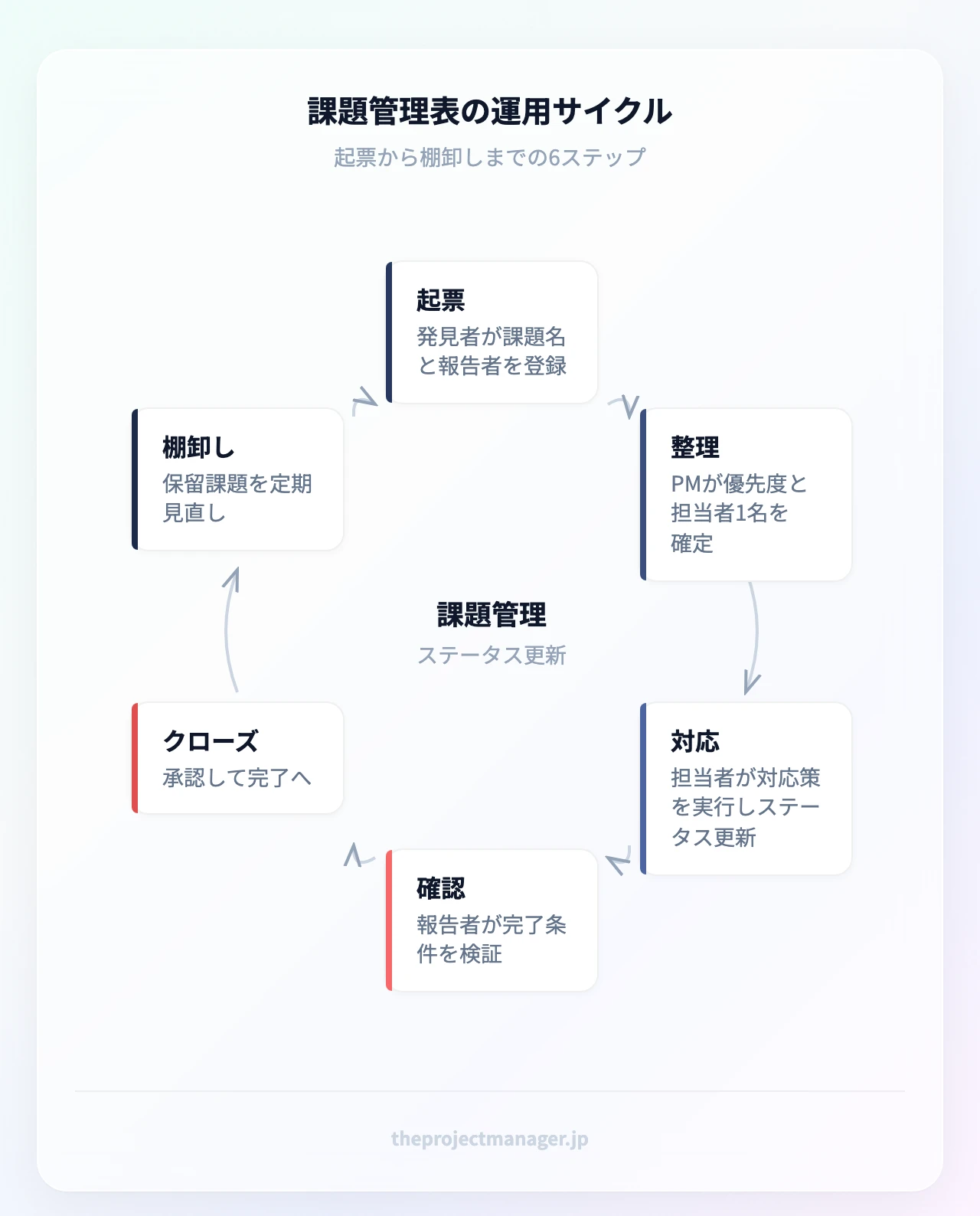

課題管理表の運用サイクル:起票(発見者が課題名と報告者を登録)→ 整理(PMが優先度と担当者1名を確定)→ 対応(担当者が対応策を実行しステータス更新)→ 確認(報告者が完了条件を検証)→ クローズ(承認して完了へ)→ 棚卸し(保留課題を定期見直し)
▲ 課題管理表の運用サイクル

課題・リスク・ToDoを同じ表に混ぜない

表が膨らむ最大の原因は、課題以外のものが流入することです。「あとで確認したいこと」「将来起こるかもしれないこと」「単なる作業メモ」が混ざると、本当に進捗と品質を阻害している課題が埋もれます。

対策は入口での仕分けです。起票時に「これは今起きていて、放置すると進捗か品質が悪化するか?」と問い、Noならリスク管理表か個人のToDoへ回します。判断基準を1行決めておくだけで、流入量は大きく変わります。

週15分の課題レビューを固定する

課題管理表が機能しているチームは、例外なく短い定例を持っています。扱うのは3点のみです。新規起票の確認、期限超過分の判断、クローズ承認。

重要なのは「報告の場」にしないことです。各課題の詳細説明を始めると15分では終わらず、次週から会議自体が敬遠されます。ステータスは事前に更新済みという前提を守り、会議では判断が必要な課題だけを扱います。判断が必要な課題が毎回10件以上出るなら、それは権限委譲が不足しているサインです。影響度の小さい課題は担当者判断でクローズできるルールにしておくと、会議は自然に軽くなります。

棚卸しの3基準

定期的に表を軽くする作業も運用の一部です。次の3つに当てはまる課題は、クローズか保留リストへ移します。

  1. 30日以上ステータスが更新されていない:実質的に誰も動いていない課題。必要なら期限と担当者を再設定し、不要なら閉じる
  2. 担当者が異動・退職している:所有者不在の課題は自動的に停滞する。引き継ぐか閉じるかを必ず判断する
  3. より優先度の高い課題や仕様変更に置き換わっている:前提が変わった課題は、履歴を残して閉じる

閉じる際は削除せず、クローズ理由を1行書き残します。同種の課題が再発したときの判断材料になり、SMARTな目標設定のように「次回は何を測るか」を決める材料にもなります。

まとめ

課題管理表は、様式の美しさではなく「追跡が止まらないこと」で価値が決まります。この記事の要点を整理します。

  • 課題管理表は計画の外で起きた例外事項を扱う表。WBSは計画内の作業、リスク管理表は未発生の事象と役割を分ける
  • 必須は11項目。特に担当者(個人名1名)・解決期限(具体的な日付)・完了条件(○×判定できる文)の3つが欠けると必ず停滞する
  • 作り方は5ステップ。項目設計 → 漏れない起票 → 優先度と担当者の確定 → 対応策と完了条件 → 週次更新のリズム
  • 優先度は緊急度×影響度の2軸で機械的に判定し、「全部が高」を避ける
  • チーム10人・部門横断・日次更新の2つ以上に当てはまるならツール移行が総工数を下げる

まず今日、発生している課題を5件だけ書き出して、担当者と解決期限と完了条件を埋めてみてください。それだけで、止まっている理由が見えてきます。

そのうえで運用を定着させるなら、monday.comでテンプレートから新しいボードを作り、本記事の11項目を列として並べ、「期限を2日超過したら担当者に通知」という自動化ルールを1本設定してみてください。10分で、更新されなくなる心配のない課題管理表の骨組みが完成します。

よくある質問

課題管理表には何を書くべきですか?

最低限必要なのは、課題番号・課題名・内容と背景・担当者(個人名1名)・優先度・ステータス・解決期限・対応策・完了条件です。特に担当者を組織名にせず個人名にすること、完了条件を第三者が○×判定できる文で書くことが、追跡が止まらない表の条件になります。

WBSと課題管理表の違いは何ですか?

WBSは「やると決めた作業」を階層的に分解した計画のドキュメント、課題管理表は「計画外に発生した例外事項」を追跡する実行のドキュメントです。管理対象が計画の内側か外側かという違いなので、どちらか一方で代替はできず、両方をセットで運用します。

課題管理表とタスク管理表の違いはどこにありますか?

課題管理表に載るのは「解決すべき問題の根っこ」で、タスク管理表に載るのは「実行する作業」です。1つの課題から複数のタスクが生まれることも多く、同じ表に混ぜると根本原因が見えないまま作業だけが増え、同じ問題が再発します。

エクセルで課題管理をするテンプレートはありますか?

Excelなら11項目のヘッダーを作り、テーブル書式・ドロップダウン(入力規則)・条件付き書式の3つを設定するだけで、実用的なテンプレートが10分程度で完成します。「期限超過かつ未完了の行を赤く」「完了行をグレーに」の2本を入れておくと、開いた瞬間に優先すべき行が分かります。

課題管理表はどのくらいの頻度で更新すべきですか?

担当者によるステータス更新は週1回以上、期限が迫っている高優先度の課題は日次が目安です。加えてPMが週1回、期限超過と3日以上動きのない課題を抽出して会議にかけるリズムを作ると、更新漏れが放置されにくくなります。

課題管理表とリスク管理表は統合してもよいですか?

原則は分けることをおすすめします。課題は「すでに発生していて対処が必要な事象」、リスクは「まだ発生していない不確実な事象」であり、レビューの頻度も判断軸も異なるためです。どうしても1ファイルにまとめたい場合は、シートを分けて「リスクが現実化したら課題として起票し直す」という移行ルールを決めておくと混在を防げます。

5人以下の小さなチームでも課題管理表は必要ですか?

必要ですが、項目は絞って構いません。課題名・担当者・期限・ステータスの4項目だけでも、「誰が何を止めているか」が可視化されます。人数が少ないほど1人の停滞が全体に響くため、口頭共有に頼らず1か所に書き出す習慣のほうが重要です。
