約 27 分で読めます
編集部イチオシタスク・担当・期日をひとつのボードで見える化
- かんばん・ガントチャート・カレンダーなど複数ビューをワンクリックで切替
- 日本語UI・日本語サポート対応(東京オフィスあり)
- 通知・担当割り当て・期日リマインドを自動化
- ダッシュボードで複数プロジェクトの進捗を一括把握
アジャイル開発とは、システムを小さな機能単位に分け、顧客やユーザーの反応をもとに開発の優先順位を短い周期で見直しながら進めていく手法です。この記事では、ウォーターフォールとの比較表、手法4種の選び分け、導入5ステップ、失敗を防ぐチェックリスト、スプリント管理ツールの比較までを一気に整理します。
1. アジャイル開発とは | 一文でわかる定義と基本サイクル
アジャイル(agile)は「機敏な」という意味の英語です。開発手法としてのアジャイルを一言で言うと、「全部を作り切ってから見せる」のをやめて、「動くものを少しずつ見せながら、次に作るものを決め直す」進め方のことです。
重要なのはスピードそのものではありません。作る順番を、決めた時点の計画ではなく、直近で得られたフィードバックに基づいて更新し続ける点がアジャイルの本質です。だからこそ、要件が固まりきらない新規サービスや、市場の反応を見ながら育てるプロダクトと相性が良いのです。
企業のDX推進でアジャイルが繰り返し語られるのも同じ理由です。デジタル施策は「何が当たるか」を事前に確定できません。小さく出して反応を見て、外れた施策には資源を投じ続けない——この意思決定の速さを組織に持ち込むための手段として、開発部門の外にも広がってきました。

「アジャイルソフトウェア開発宣言」の4つの価値観
アジャイルという言葉が共通言語になったきっかけが、軽量な開発手法を実践していた技術者たちがまとめた「アジャイルソフトウェア開発宣言」です。そこでは、左側よりも右側に価値を置くという形で4つの価値観が示されています。
- プロセスやツールよりも、個人と対話を
- 包括的なドキュメントよりも、動くソフトウェアを
- 契約交渉よりも、顧客との協調を
- 計画に従うことよりも、変化への対応を
誤読されやすいのですが、宣言は「ドキュメントを書くな」「計画を立てるな」とは言っていません。左側にも価値があると明記したうえで、優先するなら右側だ、という順位づけです。ここを取り違えると、後述する「設計書がない」「見積もりができない」という典型的な失敗につながります。

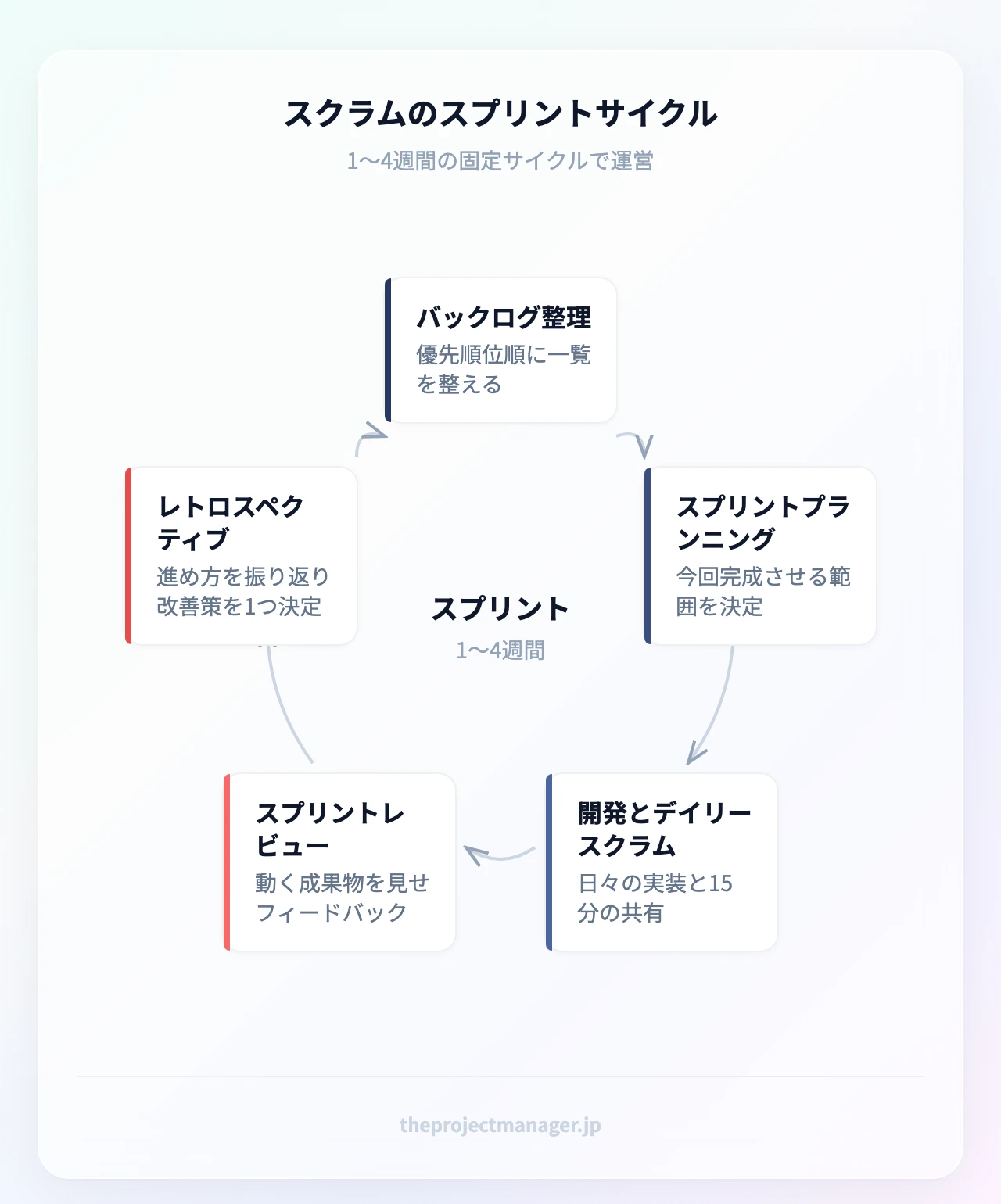

反復・漸進型開発の基本サイクル

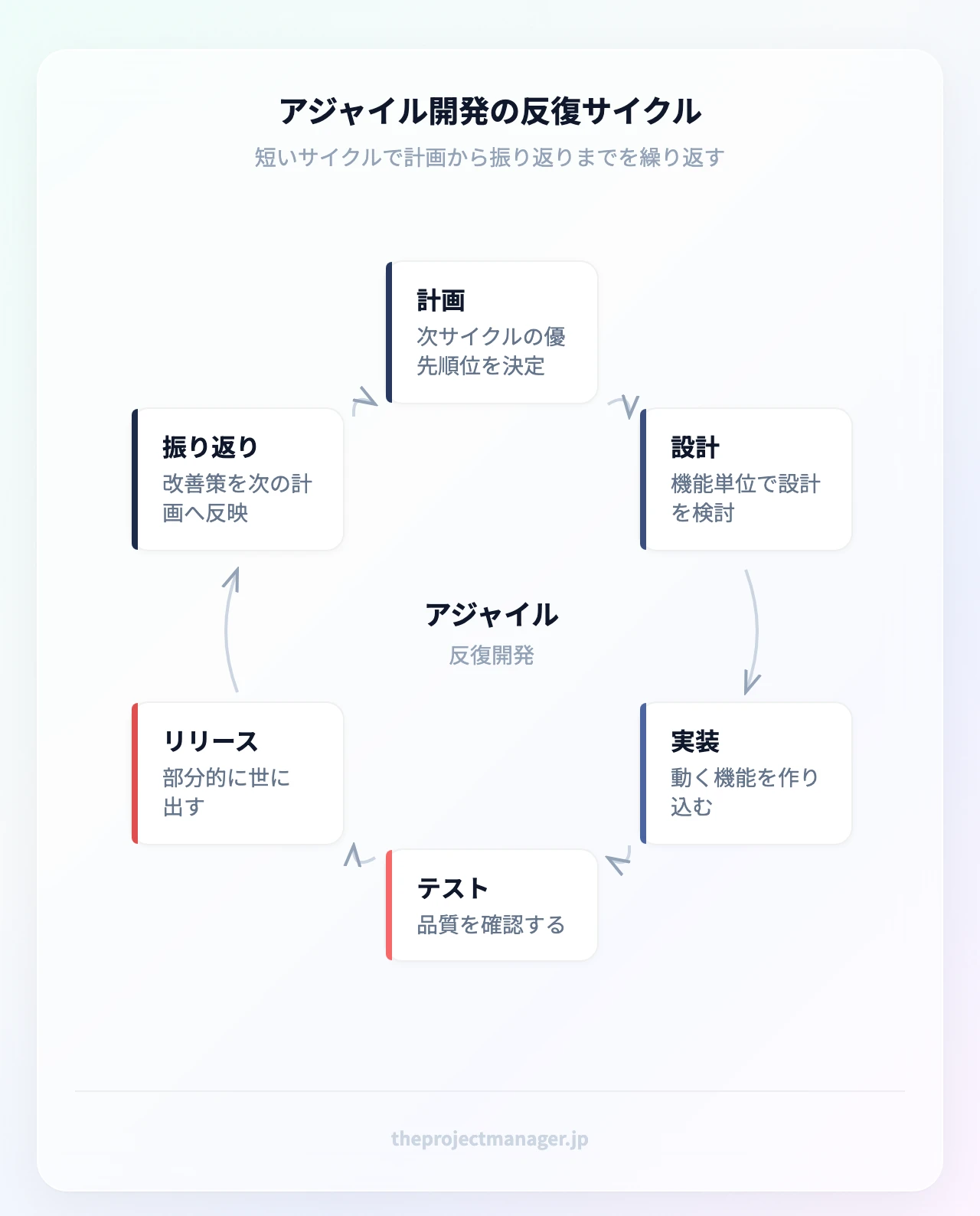

アジャイルの進め方は、反復(イテレーティブ)と漸進(インクリメンタル)の2つの性質を持ちます。1〜4週間の固定期間を1サイクルとし、その中で計画・設計・実装・テストをすべて回します。サイクルの終わりには、実際に動く機能が積み上がっている状態を目指します。
この固定期間を、スクラムでは「スプリント」、その他の手法では「イテレーション」と呼びます。期間は途中で伸ばしません。入り切らない作業があれば、期間ではなくスコープ(作る量)のほうを削るのが鉄則です。この原則を守れるかどうかが、アジャイルが機能するかどうかの分岐点になります。
なお、サイクルに何を入れるかを決めるには、作業を見積もり可能な粒度まで分解しておく必要があります。分解の考え方はWBSの作り方と共通する部分が多く、階層的に割る発想はアジャイルでも役立ちます。
2. ウォーターフォールとの違い | 4つの軸で比較する
アジャイルを理解する最短ルートは、対比です。ウォーターフォール開発は、要件定義→設計→実装→テスト→リリースを一方向に進めます。前工程が完了してから次へ進むため、水が上から下に流れる様子になぞらえてこの名前がついています。

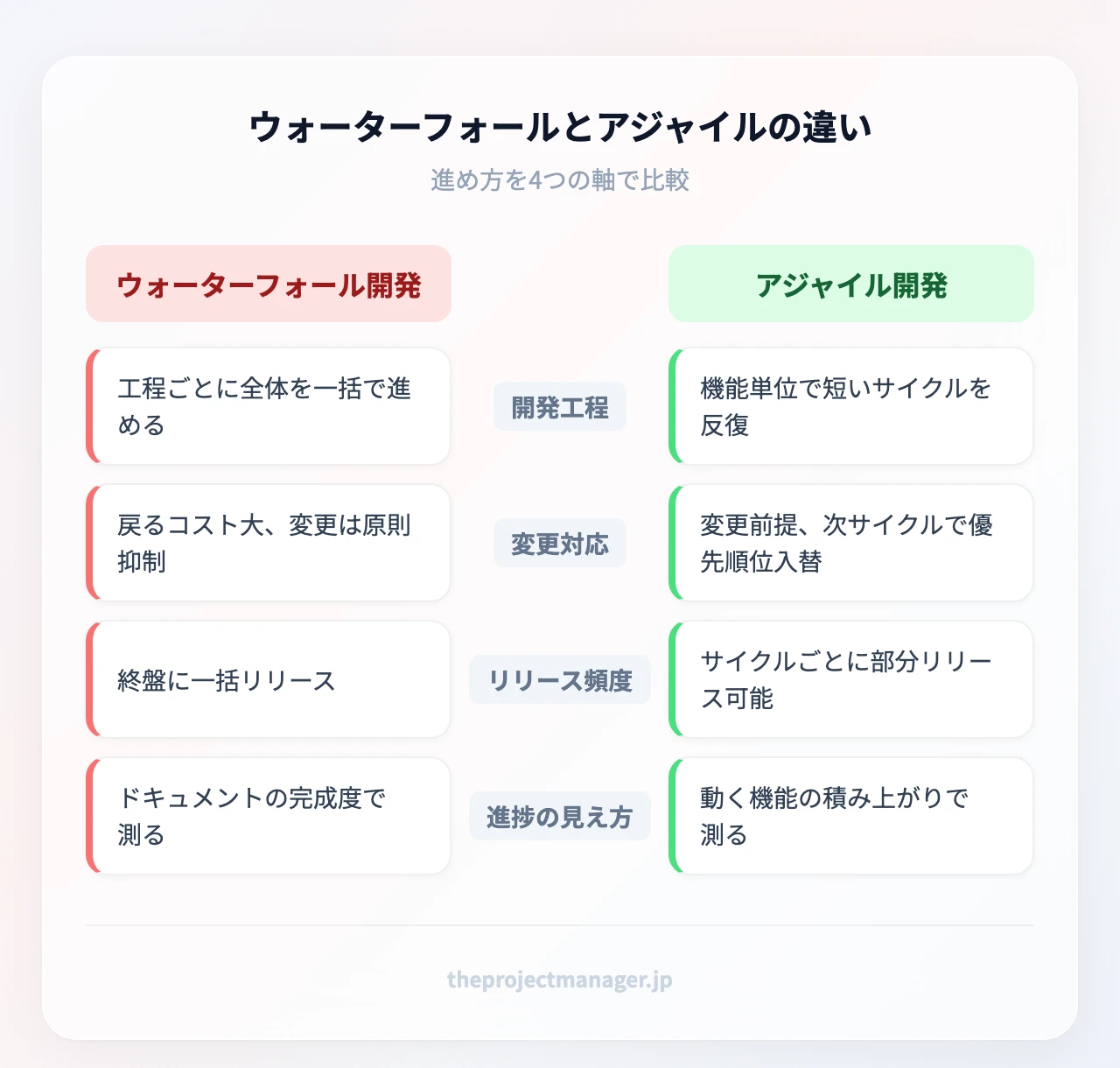

開発プロセス・進め方の違い
| 比較軸 | ウォーターフォール開発 | アジャイル開発 |
|---|---|---|
| 開発工程 | 工程ごとに全体を一括で進める | 機能単位に分け、短いサイクルで何度も回す |
| 変更対応 | 前工程に戻るコストが大きく、変更は原則抑制 | 変更が起きる前提。次のサイクルで優先順位を入れ替える |
| リリース頻度 | プロジェクト終盤に一括リリース | サイクルごとに部分リリースが可能 |
| 進捗の見え方 | ドキュメントの完成度で測る | 動く機能の積み上がりで測る |
| 向いているプロジェクト | 要件が確定し、品質基準や納期が固定された案件 | 要件が流動的で、ユーザーの反応を反映したい案件 |
もう一つの実務的な違いは、契約と見積もりです。ウォーターフォールは「作るもの」を固定して費用を決めます。アジャイルは「作る量」を可変にして、期間と体制を固定します。この前提を発注側と共有しないまま進めると、途中で必ず衝突が起きます。
どちらを選ぶべきか | 判断の分かれ目
迷ったときは、次の3つを順に確認してください。
- リリース前に要件が変わる可能性はあるか——高いならアジャイル、ほぼないならウォーターフォール
- 完成前に一部だけリリースする価値があるか——ある(ユーザーが早く使える)ならアジャイル
- 顧客や事業部門の担当者が、開発期間中も継続的に意思決定に参加できるか——参加できないならアジャイルは成立しにくい
特に3つ目は見落とされがちです。アジャイルは発注側の関与を前提にした手法であり、「要件を渡したら完成まで待つ」体制では機能しません。事前にステークホルダーの役割と、誰が優先順位の最終決定権を持つのかを明文化しておきましょう。
また、ハイブリッドという選択肢もあります。全体の大枠の納期とマイルストーンはウォーターフォール的に固定し、その内側の作り方はアジャイルで回す形です。基幹系との連携があるプロジェクトでは、この折衷が現実解になることが少なくありません。

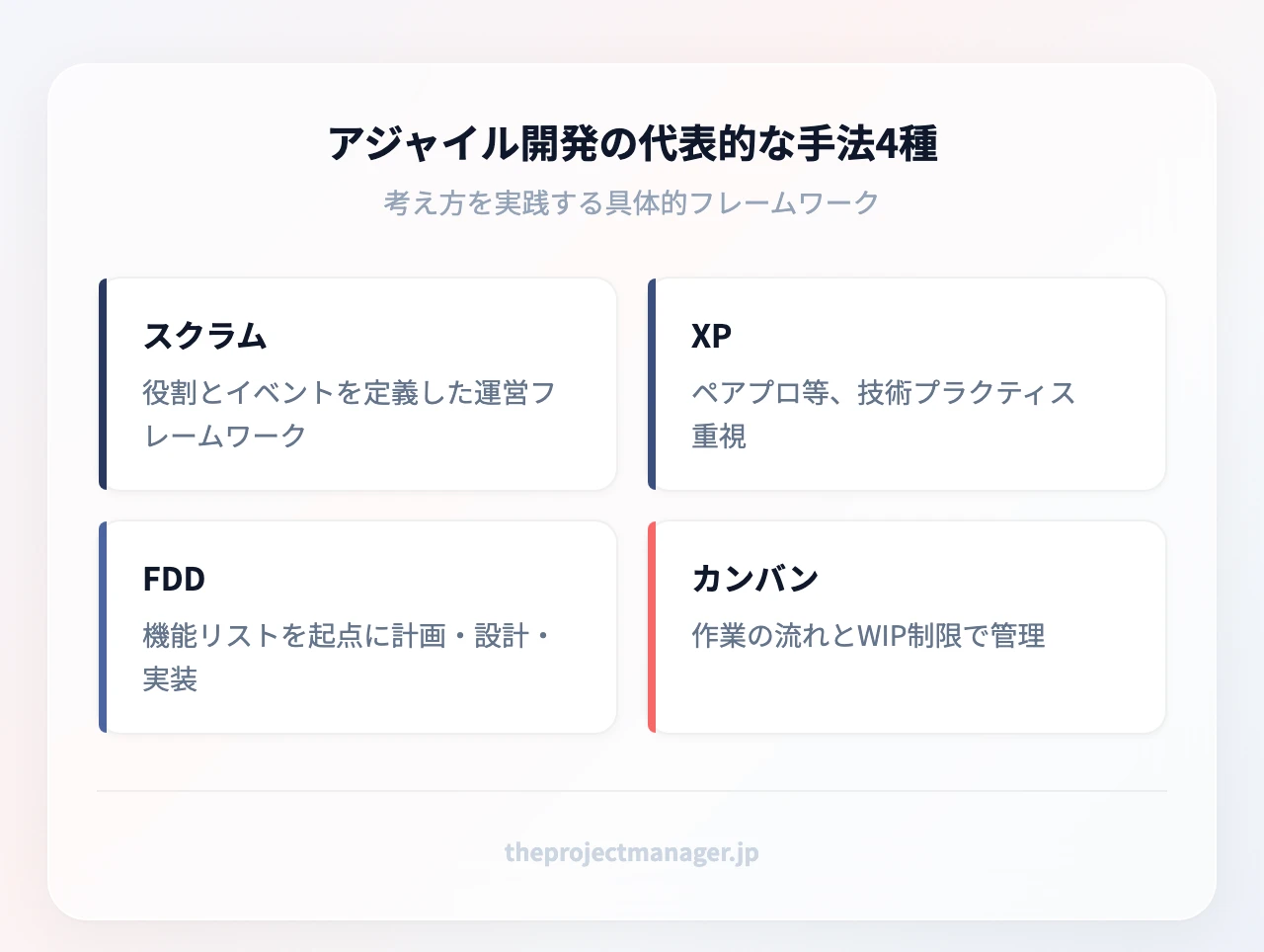

3. 代表的な手法4種 | スクラムとの関係をはっきりさせる
「アジャイル開発」という名前の手法は存在しません。アジャイルは考え方(価値観と原則)の総称であり、それを実践する具体的なフレームワークが複数あります。代表的な4つを押さえておけば、社内の議論についていけます。

スクラム | 最も普及した反復開発フレームワーク
スクラムは、1〜4週間の「スプリント」を単位にチームを運営するフレームワークです。3つの役割と主要なイベントで構成されます。
- プロダクトオーナー:何を作るかの優先順位を決める責任者
- スクラムマスター:チームが自律的に動けるよう障害を取り除く役割
- 開発チーム:実際に作る数名規模のチーム
- スプリントプランニング:そのスプリントで何を完成させるかを決める
- デイリースクラム:毎日15分程度で進捗と障害を共有する
- スプリントレビュー:動く成果物を関係者に見せてフィードバックを得る
- レトロスペクティブ:やり方そのものを振り返り、次のスプリントの改善策を1つ決める

スクラムで最も軽視されやすいのがレトロスペクティブです。ここが形骸化すると、スプリントは単なる「短く区切っただけの作業」になります。改善策は毎回1つに絞り、次のスプリントの作業として実際に積むと定着しやすくなります。
エクストリーム・プログラミング(XP)| 技術品質を重視する手法
XPは、変更に強いコードを保つための技術プラクティスに踏み込んだ手法です。ペアプログラミング、テスト駆動開発(先にテストを書いてから実装する)、継続的インテグレーション、リファクタリングの習慣化などが柱になります。
スクラムが「チームの運営方法」を定義するのに対し、XPは「コードの書き方・守り方」を定義します。したがって両者は排他ではなく、スクラムで回しながらXPのプラクティスを取り入れる組み合わせが実務では一般的です。頻繁に変更を受け入れる以上、自動テストがなければ品質は必ず崩れます。
ユーザー機能駆動開発(FDD)とカンバン方式
FDDは、ユーザーにとって価値のある機能(フィーチャー)のリストを作り、それを単位に計画・設計・実装を進めます。「◯◯が△△できる」という粒度で機能を並べるため、ビジネス側と会話しやすいのが利点です。ある程度大きな規模で、全体の機能一覧を先に俯瞰したい場合に向きます。
カンバンは、作業をボード上のカード(付箋)で表し、「未着手/進行中/レビュー/完了」といった列を左から右へ流していく方式です。特徴は仕掛かり制限(WIP制限)にあります。「進行中は同時に3件まで」といった上限を設けることで、手を広げすぎて全部が中途半端になる状態を防ぎます。固定のスプリントを持たないため、運用保守や問い合わせ対応など、流入が読めない業務にも適用しやすい手法です。
カンバン方式は専用ツールのmonday.comのカンバンボードでそのまま再現できます。列を作り、カードを動かし、各列にカード数の上限を設定するだけなので、アジャイルを初めて試すチームの入り口としても扱いやすい形式です。

「アジャイル」と「スクラム」は同じ?よくある誤解を整理
ここが最も混同されるポイントです。関係は次のとおりです。
- アジャイル=価値観と原則(どう考えるか)。宣言と12の原則がその中身で、具体的な手順は定めていない
- スクラム=アジャイルの考え方を実践するフレームワークの一つ(どう運営するか)。役割・イベント・成果物が具体的に決まっている
つまり「アジャイル開発とスクラム開発の違いは?」という問いは、「料理とカレーの違いは?」に近い構造です。スクラムを導入していればアジャイルの一形態と言えますが、アジャイルを実践する方法はスクラム以外にもあります。逆に、スプリントという言葉だけ借りて優先順位の見直しをしていない現場は、形式がスクラムでもアジャイルではありません。
覚えておきたい関連用語も整理しておきます。
- ユーザーストーリー:「〈誰〉として、〈何〉をしたい。なぜなら〈理由〉だから」の形式で要求を書いたもの
- プロダクトバックログ:作るべきものを優先順位順に並べた一覧
- イテレーション/スプリント:1〜4週間の固定サイクル
- ベロシティ:1スプリントでチームが完了できた作業量の実績値。次回の計画の基準に使う
- リリース計画:複数スプリントを束ねて、いつ何を世に出すかを描いた計画
ユーザーストーリーの書き方は、従来型の要件定義とは粒度が異なりますが、「誰が何のために使うのか」を言語化する点は共通しています。
4. メリット・デメリット | 「きつい」と言われる理由まで
導入判断のために、両面を並べて見ていきます。

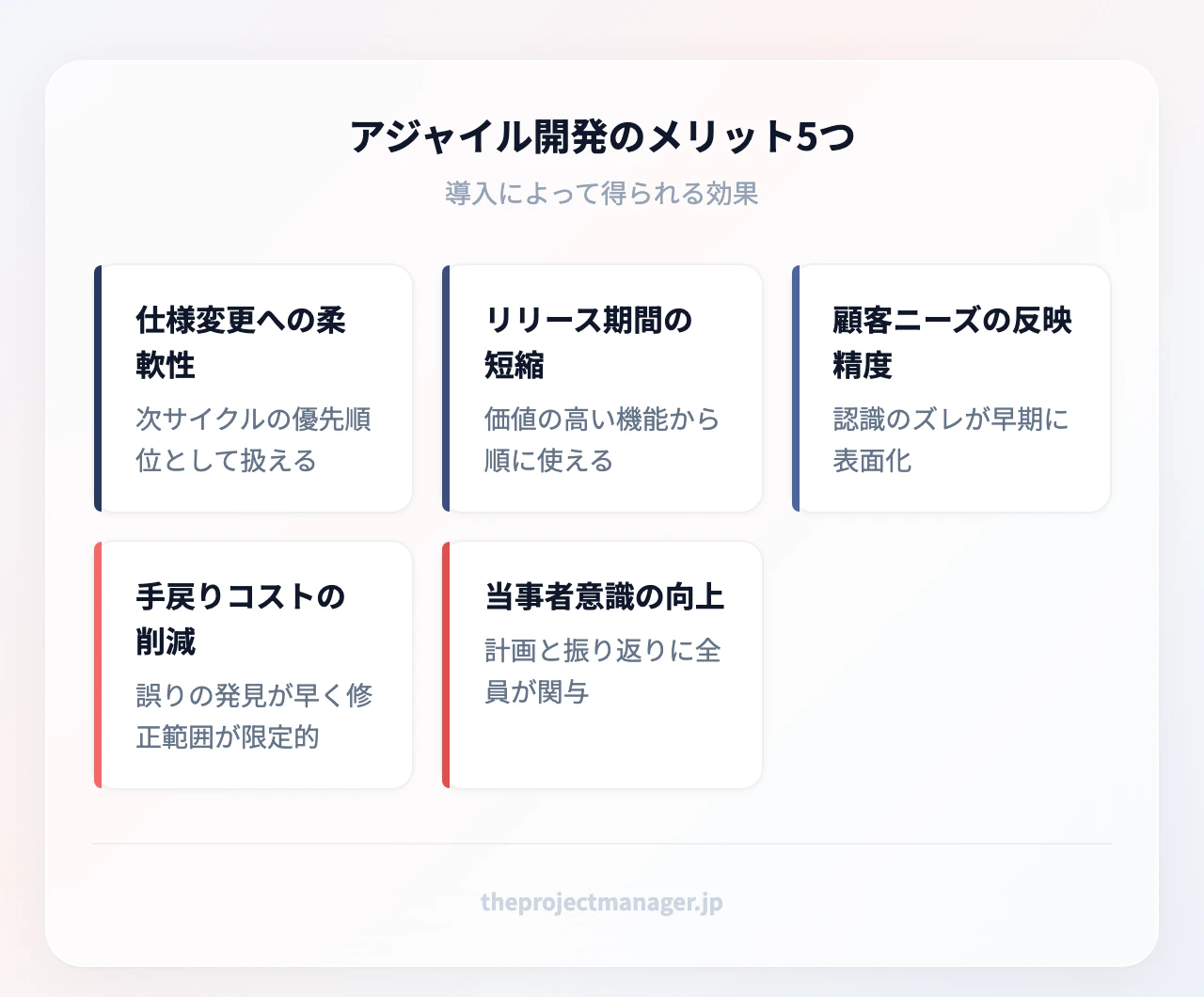

メリット5つ
| メリット | 実務上の意味 |
|---|---|
| 仕様変更に強い | 変更は「次のサイクルの優先順位」として扱えるため、差し込みが事故にならない |
| 早くリリースできる | 全機能の完成を待たず、価値の高い機能から順に使える状態にできる |
| 顧客ニーズを反映しやすい | サイクルごとに動くものを見せるため、認識のズレが早い段階で表面化する |
| 手戻りコストが小さい | 誤りの発見が数か月後ではなく数週間後になり、修正範囲が限定される |
| チームの当事者意識が育つ | 計画と振り返りに全員が関わるため、「指示待ち」から「自分たちで決める」へ変わる |
デメリット4つ
| デメリット | 起こりやすい状況と対処 |
|---|---|
| 全体像を把握しにくい | 目の前のスプリントに集中しすぎる。四半期単位のリリース計画を別途用意して対処する |
| スケジュール管理が難しい | 「いつ全部終わるか」を約束しづらい。ベロシティの実績を数スプリント貯めてから逆算する |
| コミュニケーションコストが高い | 会議体が増える。デイリーは15分厳守、議題は「障害の共有」に限定する |
| コンセプトがぶれやすい | 要望を順に取り込むうちに軸を失う。プロダクトの目的を1枚に書き、優先順位判断の基準にする |
全体像の把握しにくさは、可視化の設計でかなり補えます。スプリント単位の進捗とは別に、リリース単位のマイルストーンを並べたビューを持っておくと、経営層への説明がぐっと楽になります。
「アジャイル開発はきつい」と言われる理由と3つの対策
検索でもよく見かける「きつい」という評価には、はっきりした原因があります。
理由1:意思決定の頻度が高い。 ウォーターフォールなら設計フェーズに集中していた判断が、毎スプリント発生します。考える負荷が均等に分散されるのではなく、常時かかり続ける感覚になります。
理由2:常に人に見られる。 デイリースクラムで毎日進捗を共有し、スプリントレビューで成果物を関係者に見せます。進んでいない日が可視化されるため、心理的な圧を感じやすくなります。
理由3:自己組織化の名のもとに丸投げされる。 「チームで決めて」と言われつつ、権限も情報も渡されていないケースです。これは手法の問題ではなく運用の問題ですが、現場では最も消耗します。
対策は次の3つです。
- スプリントの長さを2週間以上にする。 1週間スプリントは計画と振り返りの比率が高く、慣れないチームには負荷が大きすぎます。
- デイリーを「報告会」にしない。 上長への進捗報告の場にすると監視になります。障害を出す場だと定義し直し、詳細な進捗は進捗状況の共有をツール上で済ませます。
- バッファを最初から積む。 ベロシティの8割程度で計画すると、割り込み対応の余地が生まれます。毎スプリント未完了が出る状態が続くと、チームは確実に疲弊します。

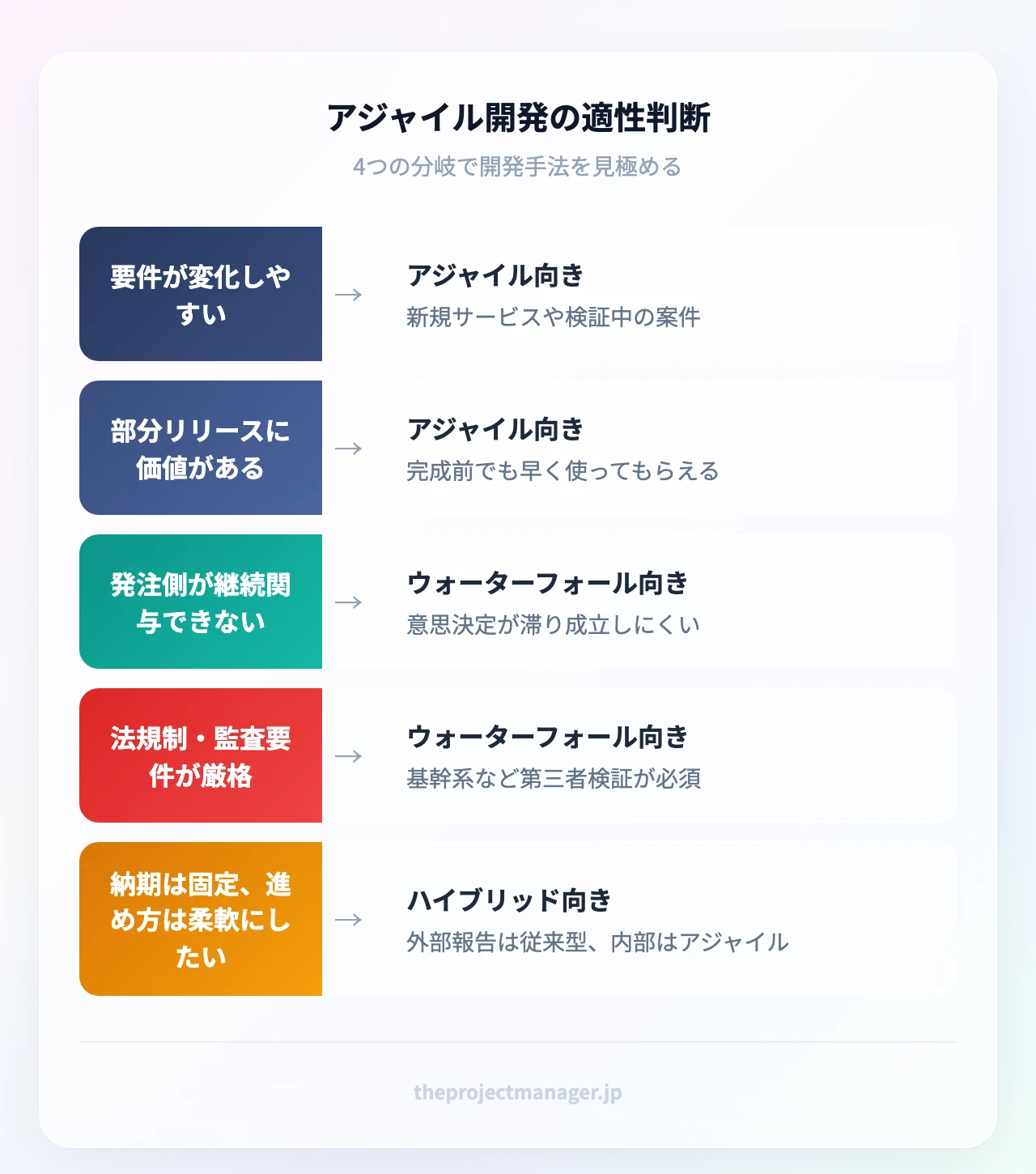

5. 向き・不向きの判断 | 自社の案件はどちらか
抽象的な条件だけでは判断できないので、具体的な場面とセットで整理します。

向いているケース
- 新規Webサービス・アプリの立ち上げ:会員登録と検索機能だけを先に出し、利用状況を見てから次に作る機能を決めるような案件
- 要件変更が前提のスタートアップ案件:営業ヒアリングの結果で仕様が毎月動く、価格設定や課金モデルも検証中、といった状態
- 社内業務システムの改善:現場で実際に使ってもらい、「この入力欄は不要だった」というフィードバックを次の2週間で反映していくケース
- 既存サービスの継続的な機能追加:運用しながら改善を積み重ねる、終わりのないプロダクト開発
向いていないケース
- 法規制や監査要件が厳格な基幹系システム:金融の勘定系など、設計書の完全性と第三者検証が必須で、途中の部分リリースが許されない領域
- 要件が完全に固定された受託開発:発注仕様書どおりに作ることが契約上の義務で、変更に別契約が必要な案件
- 発注者が開発期間中に関与できない案件:担当者が月1回しか確認できず、意思決定が滞る体制
- ハードウェアとの同時開発で後戻りコストが極端に大きいもの:物理的な製造をやり直せない工程を含む場合
判断に迷う中間領域では、開発の進め方をアジャイル、外部への報告を従来型の工程管理に寄せる二層構成が現実的です。社内はスプリントで回し、社外には四半期のマイルストーン単位で報告する、という切り分けです。

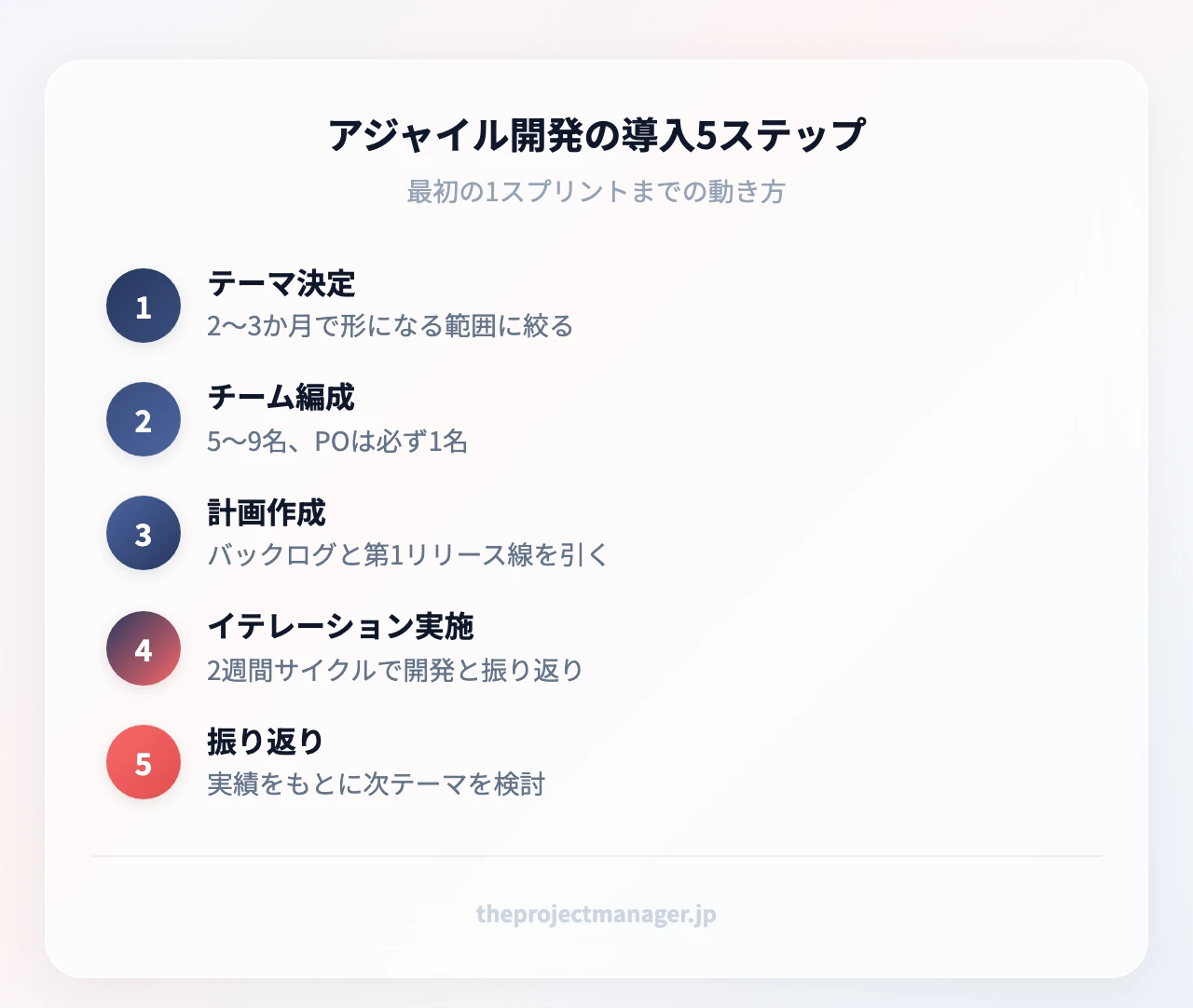

6. 導入5ステップ | 最初の1スプリントまでの動き方
初めて導入する場合、いきなり全社展開しないことが最大のコツです。1チーム・1プロダクトで3スプリント回し、そこで得た知見を横展開するのが定石です。

ステップ①〜⑤の中身
① テーマ(開発範囲)を決める。 最初に取り組む範囲を、2〜3か月で形になるサイズに絞ります。「基幹システムの刷新」ではなく「申請フォームのオンライン化」といった粒度です。ここで達成したい状態を数値で言える形にしておくと、優先順位の判断が楽になります。目標の立て方を参考にして、「何がどうなったら成功か」を1文で書き切ってください。
② チームを組む。 5〜9名程度で、企画・開発・テストが1チーム内に揃う構成が理想です。プロダクトオーナーは必ず1名にします。「関係部署3名の合議で優先順位を決める」体制にすると、毎スプリント決定が遅れます。
③ 全体スケジュールとリリース計画を作る。 全機能の詳細な工程表は作りません。代わりに、プロダクトバックログを優先順位順に並べ、「第1リリースにはここまで」という線を引きます。日程の骨格はタイムラインとして1枚にまとめ、関係者と合意しておきます。
④ イテレーションを回す。 2週間を1サイクルとし、プランニング→日々の開発→レビュー→レトロスペクティブを実施します。この段階からは、バックログ・スプリント・担当・ステータスを一元管理できる場所が必要です。monday.comのスプリントボードを用意して、カードの移動がそのまま進捗になる状態を作ると、別途進捗を集める手間がなくなります。
⑤ 振り返り、次のテーマを検討する。 3スプリント程度回したら、チームの実績値(ベロシティ)が見えてきます。この実績をもとに残りの計画を引き直し、次に取り組む範囲を決めます。
想定シナリオ | 半年に1回のリリースを2週間サイクルに変えると何が起きるか
実在の事例ではなく、よくある状況を想定して考えてみます。開発6名・企画2名の8名チームが、社内向け業務システムを半年に1回まとめてリリースしていたとします。リリース直後に「この画面は現場の運用と合っていない」という指摘が毎回出て、修正はさらに半年後——という循環に陥っていました。
ここに2週間スプリントを入れると、変わるのは主に3点です。第一に、現場の指摘が届くタイミングがリリース後ではなくスプリントレビューになります。第二に、指摘への対応が「次の大型リリース待ち」ではなく「次のスプリントの優先順位検討」になります。第三に、企画側が毎スプリント判断を求められるため、関与の度合いが構造的に上がります。
一方で、負担も増えます。2週間ごとにテストとリリース準備が発生するため、手動テストのままでは開発時間が圧迫されます。自動テストとリリース作業の自動化が伴わないアジャイル化は、単なる残業増で終わります。導入を検討する段階で、テスト工数をどう吸収するかを必ずセットで議論してください。工数の配分を事前に見積もる方法は工数管理の考え方が参考になります。
7. ツール活用術 | スプリント管理をどこで回すか
なぜツール選びが成否を分けるのか
アジャイルは「情報が常に最新で、全員が同じものを見ている」ことを前提にした手法です。バックログがExcelにあり、進捗がチャットにあり、仕様がドキュメントにある状態では、デイリースクラムの15分が「情報の突き合わせ」で消えます。
必要な機能は絞ると4つです。優先順位順に並べ替えられるバックログ、スプリント単位でタスクを束ねる仕組み、ステータスを列で表すカンバンビュー、そして完了実績を集計できるダッシュボード。この4つが1か所で完結するかどうかが、選定の基準になります。
monday.comでスプリント管理を組み立てる手順
monday.com はボードの列(カラム)を自由に設計できるため、スクラムの運用をそのまま形にしやすいツールです。組み立ては次の順序で進めます。
- プロダクトバックログ用のボードを作る。 1行=1ユーザーストーリー。列に「優先度」「見積もりポイント」「担当者」「ステータス」を用意します。
- スプリントをグループで区切る。 ボード内のグループ機能で「スプリント1」「スプリント2」「バックログ(未着手)」と分け、プランニングでは行をドラッグしてグループ間を移動させます。
- ビューをカンバンに切り替える。 同じデータをステータス列基準のカンバンとして表示できるため、日々の作業中はボード表示、レビュー時は一覧表示、と使い分けられます。
- ダッシュボードでベロシティを見る。 完了したストーリーの見積もりポイントをスプリントごとに合計するウィジェットを置けば、次回計画の基準値が自動で貯まります。
- 自動化ルールを1つだけ入れる(スタンダードプラン以上で利用可能)。 「ステータスがレビュー待ちに変わったら、レビュー担当に通知」といったルールを最初に1つ設定しておくと、受け渡しの滞留が減ります。無料プランでは自動化を使えないため、手順1〜4までを手動運用で回し、必要性を感じた時点で有料プランを検討する形で問題ありません。
手順1〜2まで作り込めば、プランニングの作業は行のドラッグだけで完了します。次にビューをカンバンへ切り替えると、同じデータが「未着手/進行中/レビュー/完了」の列として並び、日々の作業はカードを右へ動かすだけになります。
粒度の細かいタスクの定義ができていれば、この構造はそのまま運用に乗ります。逆に「ログイン機能」のような大きすぎる行がボードに並ぶと、ステータスが2週間動かず、カンバンが機能しなくなります。
アジャイル開発ツール比較表
| ツール | 得意な使い方 | 日本語対応 | 学習コスト | 料金の目安 | はじめる |
|---|---|---|---|---|---|
| monday.com | スプリント管理と部門横断の可視化を両立したいチーム | 管理画面・サポートとも日本語 | 低〜中(ボードの概念に慣れれば直感的) | 公式サイトで円建ての最新料金を確認 | 14日間無料トライアル → |
| ClickUp | スクラム機能を細かく設定したい開発チーム | 一部日本語 | 中〜高(設定項目が多い) | 無料あり/Unlimited US$7(参考:約1,050円)・Business US$12(参考:約1,800円)(年払い、1ユーザー月額) | 無料プランで始める → |
| Notion | 仕様書とバックログを同じ場所に置きたい小規模チーム | 日本語対応 | 低(データベースの理解が前提) | 無料あり/プラス US$10(参考:約1,500円)・ビジネス US$20(参考:約3,000円)(年払い、1ユーザー月額) | 無料プランで始める → |
| Jira | 大規模な開発組織での厳密なスクラム/カンバン運用 | 日本語対応 | 高(管理者の設定知識が必要) | 公式サイトで最新料金を確認 | 公式サイトを見る → |
| Trello | まずカンバンだけを試したい少人数チーム | 日本語対応 | 低 | 公式サイトで最新料金を確認 | 公式サイトを見る → |
※表のUS$は各社公式サイトの米ドル建て価格です。参考円換算は1ドル=150円で計算した概算であり、為替レートや料金改定によって実際の請求額は変わります。円建ての正確な金額は、各サービスの公式料金ページでご確認ください。monday.comの公式料金ページはUSドル表示です。
チーム規模と状況に応じた選び分け
2名程度で、まず仕様メモとバックログを一箇所にまとめたい段階なら、Notion のフリープランで十分に始められます。フリープランでは外部ゲストが10名まで、ファイルアップロードは最大5MB、ページ履歴は7日間という制約がありますが、要求の書き出しと優先順位づけには不足しません。ドキュメントとタスクが同じデータベースにぶら下がる構造は、ユーザーストーリー管理と相性が良い設計です。
開発チーム単体でスクラムを厳密に運用したい場合は、ClickUp が候補になります。Free Foreverでもタスク数は無制限(ストレージ容量は公式サイトで最新情報をご確認ください)、Business(年払い US$12/ユーザー月額、参考円換算で約1,800円)なら自動化の実行回数上限も引き上げられるため(詳細は公式サイトでご確認ください)、スプリントの切り替えやステータス遷移の通知を自動化した運用に耐えます。
企画・デザイン・開発・営業といった複数部門が1つのプロダクトに関わる十数人規模では、monday.com を軸にするのが扱いやすい構成です。開発以外のメンバーにとって、開発専用ツールの用語はそれ自体が障壁になります。ボードと色分けされたステータスで表現される形式なら、非エンジニアも当日から読めます。(monday.comの無料プランは最大2ユーザーまでクレジットカード不要で、ボードの作り方を確かめるだけなら費用はかかりません。有料機能も14日間の無料トライアルで試せます。有料プランの円建て金額は公式サイトの料金ページで確認してください。)
複数プロダクトを横断して管理する規模になったら、ダッシュボードで複数ボードを串刺し集計できるプラン以上が必要になります。具体的にどのプランから使えるか、また1ユーザーあたりの円建て金額は変更される可能性があるため、公式サイトの料金ページで最新情報を確認してください。

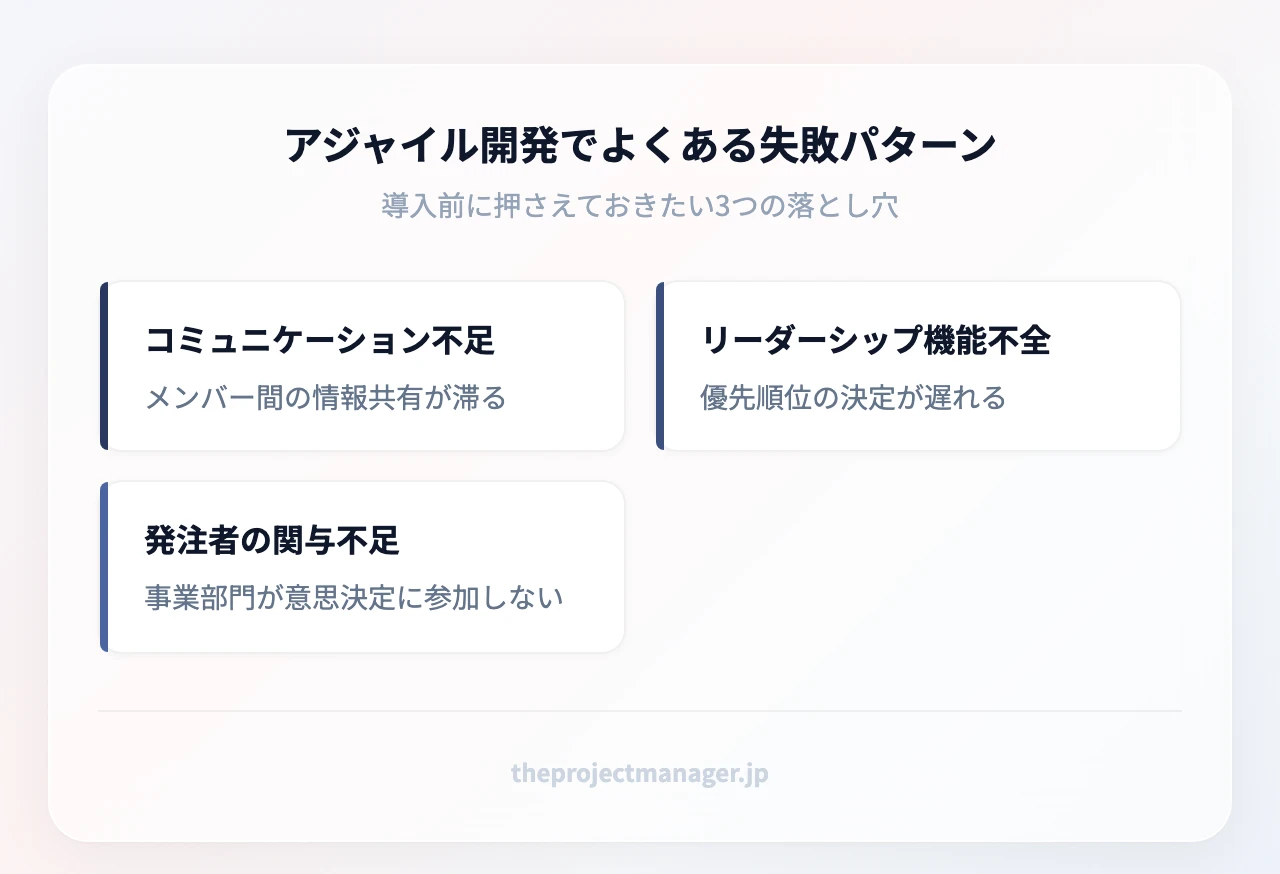

8. よくある失敗パターン | 導入前チェックリスト

失敗1:コミュニケーションが会議の外で起きない。 デイリースクラムはあるのに、それ以外の時間は誰が何で詰まっているか分からない状態です。対策は、ステータスを「進行中」から動かせない行に必ず理由を書くルールを入れること。会議を増やすのではなく、書く場所を1つに固定します。
失敗2:リーダーが判断を保留する。 アジャイルでは「今スプリントでは作らない」と切る判断が頻発します。決めない状態が続くと、バックログだけが膨らんで優先順位が意味を失います。プロダクトオーナーを1名に定め、その場で決める権限を明示的に与えてください。
失敗3:発注者・事業部門が出てこない。 スプリントレビューに誰も来ない、フィードバックが2週間後に来る。この状態ではアジャイルの前提が崩れます。レビューの日時をプロジェクト開始時に全スプリント分カレンダーに入れてしまうのが、最も効果的な予防策です。
導入前チェックリスト5項目
- [ ] プロダクトオーナーを1名に決め、優先順位の最終決定権を与えたか
- [ ] スプリントの長さを決め、途中で延長しないルールを合意したか
- [ ] スプリントレビューの日程を、全スプリント分カレンダーに登録したか
- [ ] 自動テストとリリース作業の負荷を、誰がどう吸収するか決めたか
- [ ] バックログ・進捗・仕様の置き場所を1つのツールに統一したか
5項目のうち3つ以上が「いいえ」であれば、スプリントを始める前に体制を整えるほうが結果的に早く進みます。
まとめ
アジャイル開発の要点を整理します。
- アジャイルは手法名ではなく価値観の総称。スクラム・XP・FDD・カンバンは、それを実践する具体的なフレームワーク
- 1〜4週間の固定サイクルで、計画から動く成果物までを毎回回す。入り切らないときは期間ではなくスコープを削る
- 向くのは要件が流動的で、部分リリースに価値があり、発注側が継続的に関与できる案件。法規制が厳格な基幹系は従来型かハイブリッドが現実的
- 「きつい」の正体は意思決定頻度と可視化の圧。スプリントを2週間以上にし、デイリーを報告会にせず、ベロシティの8割で計画すれば緩和できる
- 失敗の多くは手法ではなく体制の問題。プロダクトオーナー1名、レビュー日程の事前確保、情報の一元化の3つで大半は防げる
この記事のチェックリスト5項目を上から確認し、最初のテーマを2〜3か月で形になるサイズまで絞り込んでください。そのうえで、比較表で挙げた4つの必要機能——優先順位順のバックログ、スプリント単位の束ね、ステータス列のカンバン、完了実績の集計——が1か所で揃うかどうかでツールを決めます。
monday.com なら、この記事で整理したバックログの列(優先度・見積もりポイント・担当者・ステータス)をそのままボードのカラムとして作り、グループをスプリント単位に区切るところから着手できます。第1スプリントに入れる行をドラッグして移動させれば、それがそのままスプリントプランニングの成果物になります。無料プランは2ユーザーまで費用がかからず、有料機能も14日間試せるので、最初の1スプリントを回しながら自チームに合うかを判断してみてください。
よくある質問
アジャイルとウォーターフォール手法の違いは何ですか?
ウォーターフォールは要件定義から順に工程を一方向に進め、終盤で一括リリースします。アジャイルは機能を小さく分け、1〜4週間のサイクルで計画から実装・テストまでを何度も繰り返します。最大の違いは変更への姿勢で、ウォーターフォールは変更を抑制する前提、アジャイルは変更が起きる前提で優先順位を組み替えます。
アジャイル開発の欠点は何ですか?
主な欠点は4つあります。全体像やゴールが把握しにくいこと、「いつ全部終わるか」を約束しにくくスケジュール管理が難しいこと、会議や調整が増えてコミュニケーションコストが高いこと、要望を順に取り込むうちにプロダクトのコンセプトがぶれやすいことです。リリース計画を別途用意し、ベロシティの実績で逆算することである程度は補えます。
アジャイル開発はきついですか?
きついと感じられる原因は、意思決定が毎スプリント発生すること、進捗が毎日可視化されること、権限がないまま「自分たちで決めて」と言われることの3つです。手法そのものではなく運用設計の問題であることが多く、スプリントを2週間以上にする、デイリーを報告会にしない、ベロシティの8割で計画してバッファを持つ、という対策で負荷はかなり下がります。
アジャイルとScrumの違いは何ですか?
アジャイルは「変化に対応しながら価値を早く届ける」という価値観と原則の総称で、具体的な手順は定めていません。スクラムはそれを実践するフレームワークの一つで、プロダクトオーナーなどの役割、スプリントプランニングやレトロスペクティブといったイベントが明確に定義されています。スクラムはアジャイルの一形態ですが、アジャイルの実践方法はスクラム以外にもあります。
アジャイル開発を簡単に言うと?
「全部作ってから見せる」のをやめて、「動くものを少しずつ見せながら、次に作るものを決め直す」進め方です。2週間程度の短い区切りごとに使える機能を積み上げ、その都度フィードバックをもらって優先順位を更新します。速く作ることより、作る順番を状況に合わせて変え続けることが本質です。
アジャイル開発の具体例は?
新規Webサービスで会員登録と検索だけを先にリリースし、利用データを見てから次の機能を決めるケースが典型例です。社内業務システムで、現場に2週間ごとに使ってもらい「この入力欄は不要」という指摘を次のサイクルで反映していく進め方もあてはまります。逆に、金融の勘定系のように設計書の完全性と第三者検証が必須な領域では採用しにくい手法です。
