約 28 分で読めます
編集部イチオシタスク・担当・期日をひとつのボードで見える化
- かんばん・ガントチャート・カレンダーなど複数ビューをワンクリックで切替
- 日本語UI・日本語サポート対応(東京オフィスあり)
- 通知・担当割り当て・期日リマインドを自動化
- ダッシュボードで複数プロジェクトの進捗を一括把握
プロジェクト管理とは、期限・予算・スコープの制約の中でチームとリソースを動かし、固有の成果物を完成させる一時的な取り組みです。管理すべき5要素、5つのフェーズ、手法の選び方、ツール比較まで実務目線で整理します。
1. プロジェクト管理とは | 定義と3つのリスクを先に押さえる
PMI(米国プロジェクトマネジメント協会)の知識体系「PMBOK」では、プロジェクトを「独自の製品・サービス・成果を生み出すために実施される、期限のある取り組み」と定義しています。かみ砕くと、プロジェクト管理(プロジェクトマネジメント)とは「期限・予算・スコープという3つの制約の中で、チームとリソースを動かして固有の成果物を完成させる一連のマネジメント」のことです。
定義は一文で足ります。実務で差がつくのはその先です。この記事では、定義に加えて次の3つを持ち帰れる形で用意しました。管理すべき5要素の診断リスト、フェーズごとの「よくある詰まり方と打ち手」、そして実際の料金まで踏み込んだツール比較です。
ここで重要なのが「一時的」という言葉です。これが継続的業務(オペレーション)との決定的な違いになります。たとえば毎月の経理処理や日々のカスタマー対応は、終わりのない反復業務=継続業務。一方、新しい基幹システムを導入する取り組みには明確な開始と終了があり、成果物も独自です。これがプロジェクトです。
┌——————————————————————————┐ ┌——————————————————————————┐
│ 継続業務(オペレーション)│ │ プロジェクト │
├——————————————————————————┤ ├——————————————————————————┤
│ 終わりがなく反復する │ │ 開始と終了が決まっている │
│ 成果物は毎回ほぼ同じ │ │ 成果物は独自(一度きり) │
│ 体制は固定・定常 │ │ 体制は目的に応じて編成 │
│ 例:月次経理/日々のCS対応 │ │ 例:基幹システム導入 │
└——————————————————————————┘ └——————————————————————————┘
「回し続ける」 「完了させて解散する」
なぜ管理が必要なのでしょうか。適切なマネジメントがないと、次の3つのリスクが必ず表面化します。
- スコープクリープ:作業範囲が際限なく膨らみ、当初の見積もりが意味をなさなくなる
- 予算・工数の超過:追加作業が見えないまま積み上がり、気づいたときには赤字
- コミュニケーション不足による手戻り:認識のズレが後工程でまとめて噴き出す
この3つは、各フェーズの解説の中で対処法まで示していきます。まずは土台としてプロジェクト計画書の作り方と作業範囲の決め方を押さえておくと、以降の話が一気に立体的になります。

2. プロジェクト管理の5要素 | 三大要素QCDから見る管理項目
「プロジェクト管理の三大要素は?」と聞かれたら、日本の実務では品質(Quality)・コスト(Cost)・納期(Delivery)=QCD と答えるのが一般的です。この3つは互いに引っ張り合う関係にあり、納期を縮めればコストが増えるか品質が落ちる、という三すくみになっています。だからPMは「どれを守り、どれを譲るか」を先に決めておく必要があります。
一方、PMBOKの考え方に沿って管理項目を整理すると、QCDにスコープとリスクを加えた5要素になります。実務で使うならこちらのほうが漏れが出ません。
┌——————————————————┐
│ ① スコープ │ やること/やらないことの線引き
└————————┬————————─┘
┌————————————————─┼————————————————─┐
┌——————─┴————————┐┌——————─┴——————─┐┌————————┴——————─┐
│ ② スケジュール ││ ③ コスト ││ ④ 品質 │
│ 納期 = Delivery ││ 費用 = Cost ││ 品質 = Quality │
│ WBS/CPで管理 ││ 工数で早期検知 ││ 合格基準を先に │
└——————─┬————————┘└——————─┬——————─┘└————————┬——————─┘
└————————————————─┼————————————————─┘
┌————————┴————————─┐
│ ⑤ リスク │ 4要素すべてを揺らす変動要因
└——————————————————┘
中央の3つ=三大要素QCD / ①⑤を足して5要素
スコープ管理
「やること・やらないこと」の線引きを定義し、維持する活動です。成果物と作業範囲を文書化し、変更が発生したら必ず承認プロセスを通す。ここが緩いと、他の4要素がすべて崩れます。最初にゴールの立て方を固め、成果物単位で範囲を書き出しておきましょう。
スケジュール管理
タスクを分解し、依存関係と所要期間を置いて、いつ何が終わるかを見える状態にする活動です。WBSでタスクを洗い出したあと、遅れが全体の完了日に直結する経路=クリティカルパスを特定しておくと、どこを守れば納期が守れるかが明確になります。
コスト管理
人件費・外注費・ライセンス費を見積もり、実績との差分を追い続ける活動です。実務では金額そのものより工数管理が効きます。「誰が何時間使ったか」を週次で拾えていれば、予算超過は計画比のわずかなズレとして早い段階で表面化し、着地を待たずに手を打てます。
品質管理
成果物が要求水準を満たしているかを、合格基準とレビュー手順で担保する活動です。検収時にまとめて確認するのではなく、フェーズごとに受け入れ条件を決めておくのが定石です。品質管理の仕組みを先に置くほど、終盤の手戻りは減ります。
リスク管理
起きうる問題を事前に洗い出し、発生確率と影響度で優先順位をつけ、対応策を用意しておく活動です。「キーメンバーの離脱」「外部APIの仕様変更」など、思いつく限り書き出してリスク登録簿にまとめます。書いていないリスクには、誰も備えられません。
この5要素を頭で覚えるだけでは機能しません。現場で回すには、5つが1画面で見える状態をつくることです。たとえばmonday.comではボードのカラムにステータス・担当者・期限・予算・リスク度を並べられるため、1つのテーブルが5要素のダッシュボードとして機能します。無料プランは最大2ユーザー・3ボードまでで、クレジットカードなしで試せます。
5要素を1枚のボードにまとめるところから始めるなら、monday.comを無料で試す →(クレジットカード不要)

3. プロジェクト管理の5つのフェーズ | ライフサイクルで全体像をつかむ
PMBOKでは、あらゆるプロジェクトが「立ち上げ→計画→実行→監視・コントロール→完了」の5フェーズをたどるとされています。これがプロジェクトのライフサイクルです。今どこにいて、次に何が必要かが一目でわかるようになります。
①立ち上げ → ②計画 → ③実行 → ⑤完了
憲章・合意 WBS・予算 作業推進・ 検収・清算
関係者の特定 リスク計画 アサイン 振り返り
↑ │
│ ↓
④監視・コントロール(③と並行して継続)
進捗/変更/リスクを計画と突き合わせ、
ズレたら②計画に戻して修正する
フェーズ1|立ち上げ(Initiation)
目的・大まかな予算・主要な成果物を記したプロジェクト憲章を作成し、ステークホルダーを洗い出し、キックオフで認識をそろえます。目的が曖昧なまま走り出すと、後工程で必ずスコープが膨らみます。キックオフ会議の進め方を参考に、関係者から明確なサインオフ(合意)を取っておきましょう。
課題:目的が曖昧なまま走り出す → 解決策:キックオフ時に関係者から書面で合意を取得する
フェーズ2|計画(Planning)
成否を最も大きく左右するフェーズです。WBSでタスクを分解し、スケジュール・予算・リスク計画を策定し、スコープ文書を確定させます。スコープクリープの多くは、計画段階での定義不足に端を発します。裏を返せば、この段階で要件定義のポイントを詰め、変更管理プロセスを文書化しておけば、後の混乱は大きく減らせます。誰が何を担うかも、この段階で決めておきましょう。プロジェクトメンバーの選び方を参考に、役割と責任の範囲まで書き出しておくと迷いがなくなります。
課題:スコープクリープ → 解決策:変更管理プロセスを導入し、変更を正式に文書化して承認する
フェーズ3|実行(Execution)

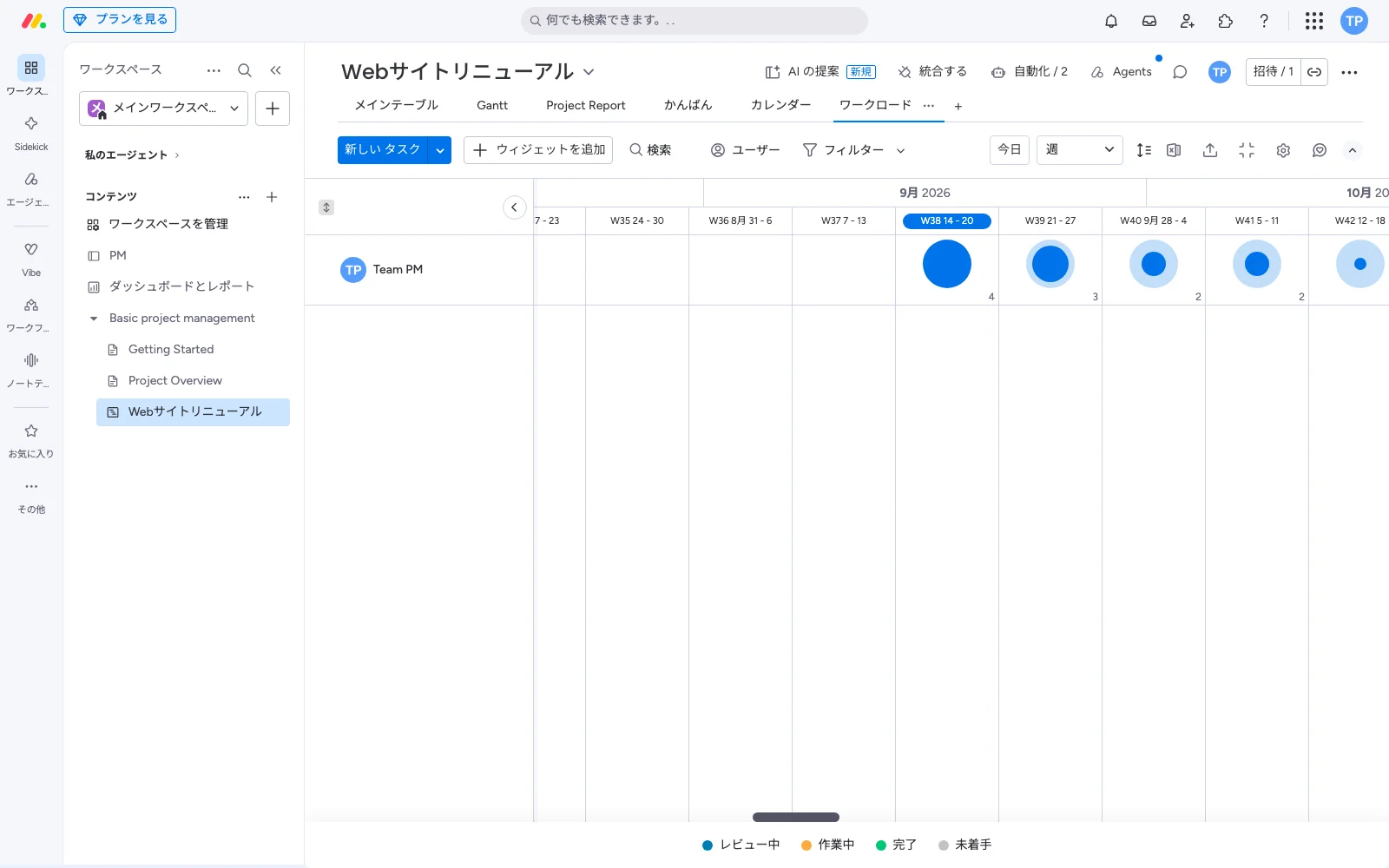

計画を現実に変えるフェーズです。リソースを配分し、タスクをメンバーにアサインし、コミュニケーションを回します。ここで頻発するのが手戻り。対策はシンプルで、週次のステータス共有を習慣化し、資料と決定事項を1か所に集約した中央ナレッジベースを整えることです。monday.comのワークロードビューのように「誰がどれだけ抱えているか」を可視化できる画面があると、誰が過負荷で誰に余裕があるかが一目でわかり、負荷の偏りをその場で調整できます。実行フェーズの停滞は、この偏りを放置することから始まります。

課題:コミュニケーション不足による手戻り → 解決策:週次ステータス会議+中央ナレッジベースを確立する
フェーズ4|監視・コントロール(Monitoring)
実行と並行して、計画どおりかを見張るフェーズです。進捗の追い方、KPIモニタリング、変更管理、リスク対応が中心になります。ポイントは遅延の早期検知。マイルストーンへの到達率を週次でレビューし、遅れが計画比10%を超えたらエスカレーションする、といったルールを決めておくと、問題が小さいうちに手を打てます。
自動化の使いどころもここです。「タスクが2日以上遅延したら担当者に通知する」というルールを1本作っておくだけで、週次会議まで遅延に気づけない状況はほぼ消えます。monday.comの場合、この種の自動化アクションはスタンダードで月250回まで使え、上位プランほど上限が広がります。
課題:期限遅れに週次会議まで気づけない → 解決策:遅延自動通知ルールを設定する
フェーズ5|完了(Closure)
成果物を検収し、契約や請求を清算します。忘れてはいけないのがレッスンラーンド(学んだ教訓)の記録とデブリーフィングです。納期を守れた要因と守れなかった原因を言語化しておくと、次のプロジェクトが確実に楽になります。
4. プロジェクト管理手法の選び方 | 3タイプから自社に合うものを選ぶ
進め方に唯一の正解はなく、プロジェクトの性質に合わせて選びます。代表的なのはウォーターフォール・アジャイル(スクラム)・かんばんの3つです。
ウォーターフォール
各フェーズを順番に、後戻りせず進める線形の手法です。要件が最初に固まっていて、フェーズの区切りが明確なプロジェクトに向きます。建設・製造・行政システムが典型例です。強みは構造の明快さ、弱点は途中変更への耐性の低さ。設計完了後の仕様変更は、前工程まで巻き戻すコストが跳ね上がります。
アジャイル・スクラム
要件が変化しやすいソフトウェア開発や新製品開発に向く反復型の手法です。スプリント(通常1〜4週間の開発サイクル)を回し、日次スタンドアップで状況を共有し、スプリント末のレトロスペクティブで改善します。なお、アジャイルは「柔軟に反復して価値を届ける」考え方であり、スクラムはそれを実装する具体的なフレームワークの1つ、という関係です。
かんばん
「未着手→進行中→完了」とカードを動かして進捗を可視化する手法です。厳密な期限より、流れを止めないことを重視します。サポート対応やコンテンツ制作など、継続的に発生するタスクの改善型管理に向き、仕掛かり作業が一目でわかるのでボトルネックの発見が得意です。
手法の選択基準
迷ったら、要件の確定度・変更頻度・チーム規模の3軸で判断します。
要件は最初に固まっているか?
│
┌————─ はい ————┴———— いいえ ————─┐
↓ ↓
ウォーターフォール タスクは終わりなく発生し続けるか?
変更少・中〜大規模 │
建設/行政/製造 ┌——─ はい ————─┴———— いいえ ——─┐
↓ ↓
かんばん アジャイル・スクラム
変更は継続・小〜中 変更多・小〜中規模
運用/サポート/制作 開発/新製品
| 判断軸 | ウォーターフォール | アジャイル・スクラム | かんばん |
|---|---|---|---|
| 要件の確定度 | 固定・明確 | 流動的・進化する | 都度発生 |
| 変更の頻度 | 低い | 高い | 継続的 |
| 向くチーム規模 | 中〜大 | 小〜中 | 小〜中 |
| 代表シーン | 建設・行政 | 開発・新製品 | 運用・制作 |
要件が固定なら工程管理がしやすいウォーターフォール、流動的ならアジャイル・スクラム、終わりなく発生するタスクならかんばん。この切り分けで大きく外すことはありません。

5. プロジェクトマネージャーの役割とスキル | 求められる力と向いている人
主な職務内容
プロジェクト管理者(PM)は、プロジェクトを成功に導く司令塔です。仕事は大きく5つに整理できます。
- スコープ管理:やること・やらないことの線引きを守る
- リソース調整:人・時間・予算を過不足なく配分する
- ステークホルダー対応:利害関係者の期待を握り、認識のズレを防ぐ
- リスク管理:問題の芽を先読みし、対策を用意する
- 報告:進捗と課題を関係者へ的確に伝える
「作業する人」ではなく「作業が滞りなく進む状態をつくる人」——これがPMの本質です。だからこそ、誰がどの範囲の窓口なのかを言葉のレベルで確定させる作業も職務に含まれます。担当者の呼び方が曖昧なままだと、問い合わせが宙に浮き、調整コストだけが膨らみます。
求められるスキルセット
ハードスキルは、WBSの作成、ガントチャートの読解、予算管理、リスク分析といった技術的な素養です。数字とスケジュールを扱えることが土台になります。
┌—————————— ハードスキル ——————————┐ ┌—————————— ソフトスキル ——————————┐
│ ① WBS作成・タスク分解 │ │ ④ 交渉力(社内外の調整) │
│ ② スケジュール/予算・工数の管理 │ │ ⑤ ファシリテーション(会議を進める)│
│ ③ リスク分析・ガントチャート読解 │ │ ⑥ 優先順位の判断力 │
└——————————————————————————————————┘ └——————————————————————————————————┘
数字と計画で状況を把握する土台 人を動かして前に進める力
└———— 両輪そろって初めて機能する ————┘
ソフトスキルはさらに重要で、交渉力、会議を前に進めるファシリテーション、そして限られた時間で何を先にやるかを決める判断力が問われます。優先順位のつけ方を型として持っておくと、判断のブレが減ります。全部を完璧にこなそうとして破綻するより、重要なものから確実に片づける割り切りができるPMのほうが、結果的に信頼を集めます。
プロジェクト管理に向いている人の特徴
向いているのは、まず「段取りを考えるのが苦にならない人」です。ゴールから逆算してタスクを並べ替える作業に手応えを感じるタイプは適性があります。次に「悪い知らせを早く出せる人」。遅延やトラブルを抱え込まず、早い段階で共有できる姿勢は、技術力よりも重要です。そして「人に頼るのが上手い人」。自分で全部やろうとせず、適任者に渡して進捗を確認できる人が伸びます。逆に、一人で黙々と作り込みたいタイプは、PMより専門職として深めるほうが力を発揮しやすい傾向があります。

6. おすすめのプロジェクト管理ツール | チーム規模で選ぶ
手法を決めたら、実行を支えるツールを選びます。選定は、①チーム規模、②主な用途(タスク管理かドキュメント管理か)、③予算の3軸で考えると迷いません。
多くのチームに支持され、機能面でも定評があるのは次の2本です。そのイチオシがmonday.comです。タスク管理、ワークロードの可視化、カンバン、ガントチャートをバランスよくカバーし、色分けされたボードで「今、誰が何をしているか」が直感的にわかります。無料プランは最大2ユーザー・3ボードまでで、基本的なカラムタイプが使えます。200以上のテンプレートは無料プランから利用できます。有料はベーシックがUS$9/ユーザー/月(年払い)から、ガントチャートとタイムラインビューはスタンダード(US$12/ユーザー/月・年払い)以上です。年額プランは18%オフ、表示価格は税別。日本語UIと渋谷のオフィスがあり、世界で25万を超える顧客が利用しています。詳細はmonday.comの特徴も参考にしてください。有料機能もプロプランの14日間無料トライアルで試せるので、まず操作感を確かめてから判断できます。
次点はNotionです。ドキュメント、データベース、タイムラインビューを1つのワークスペースに統合できるのが強み。1〜5人の小規模チームや、資料とタスクを一元管理したいドキュメント中心のプロジェクトに最適です。タイムラインビューは全プランで利用でき、スケジュールの引き方を可視化しながら同じ空間に議事録や仕様を残せます。フリープランはUS$0(外部ゲスト10名・ファイルアップロード5MBまで・ページ履歴7日)、プラスがUS$10/メンバー/月、ビジネスがUS$20/メンバー/月です。
チーム全体の知識を集約するNotionの社内Wikiとしても優秀で、「あの資料どこ?」がなくなります。
資料もタスクも1か所にまとめたいなら、Notionを無料で使ってみる →(フリープランはUS$0)
開発チームでスプリントを回すならClickUpも有力です。Free Foreverプランはタスク数・メンバー数が無制限(ストレージ60MB)で、リスト・カンバン・ドキュメントを標準装備。UnlimitedがUS$7/ユーザー/月、BusinessがUS$12/ユーザー/月(いずれも年払い)で、年払いは30%オフになります。
日本語サポートと課題管理の細かさを重視するなら、国産のBacklogも選択肢です。ユーザー数課金ではなくスペース単位の固定料金で、スターターが月額2,565円(年払い・税抜)、ガントチャートが使えるスタンダードが月額15,200円(同)。最大10ユーザー・1プロジェクトまでのフリープランもあり、どのプランも30日間試せます。ユーザーが多い組織ほど割安になる料金体系です。
無料で始めるならExcelという選択肢
コストをかけずに始めるなら、使い慣れたExcelやスプレッドシートでのプロジェクト管理も現実的です。タスク・担当者・期限・ステータスの4列があれば最低限は回りますし、学習コストはほぼゼロ。ただし限界は早く来ます。同時編集での上書き事故、進捗の手動更新、通知が飛ばないため遅延に気づけないこと、依存関係を表現しづらいこと。関係者が5人を超えたら、専用ツールへの移行を検討するタイミングです。
あなたのチームはどのタイプ?
- 5人以下・個人で、まずタスクと資料をまとめたい → Notionの無料プラン
- 5〜15人の部門横断コラボレーション → monday.com(当サイトのイチオシ)
- 開発チームでスクラムを回す → ClickUpまたはBacklog
- 15人以上・複数案件を横断管理 → monday.comのプロ以上(ポートフォリオ管理・多階層権限が要件ならエンタープライズを問い合わせ)(ポートフォリオ管理・リソース管理が使えます)
| ツール | 無料プラン | 有料開始価格 | 得意領域 | おすすめのチーム | はじめる |
|---|---|---|---|---|---|
| monday.com | 最大2ユーザー | US$9/ユーザー/月〜 | タスク・ワークロード可視化 | 5〜15人・複数案件 | 無料トライアル → |
| Notion | ゲスト10名 | US$10/メンバー/月〜 | ドキュメント・Wiki統合 | 1〜5人・文書中心 | 無料プランで始める → |
| ClickUp | タスク・メンバー無制限 | US$7/ユーザー/月〜 | 開発・タスク細分化 | スクラム運用チーム | 無料プランで始める → |
| Backlog | 最大10ユーザー・1案件 | 月額2,565円〜(税抜) | 課題管理・日本語サポート | 国産志向の開発チーム | 30日間無料で試す → |
価格はいずれも年払い時の表示です。プラン内容は変わることがあるため、最新の料金は各公式サイトでご確認ください。

7. プロジェクト管理のキャリアと資格 | 年収とパスを知る
プロジェクトマネージャーの活躍領域は広く、IT・建設・マーケティング・製造・行政まで、成果物を期限内に届ける必要があるあらゆる業界に存在します。業界が変わっても、スコープ・スケジュール・予算・人を束ねる中核スキルは共通です。
キャリアパスは、アシスタントPMからスタートし、PM、シニアPM、そして複数プロジェクトを横断的に管理するPMO(プロジェクトマネジメントオフィス)へと広がるのが一般的です。
アシスタントPM → PM → シニアPM → PMO
進捗集計・議事録 単一案件を 大規模・高難度 複数案件を横断管理
計画作成の補助 完遂まで統括 案件を主導 標準化・ポートフォリオ
——————————————─ 担当範囲と裁量が広がる ——————————————─→
代表的な資格も押さえておきましょう。
- PMP(Project Management Professional):PMIが認定する国際資格。世界共通の実力の証明になります
- PRINCE2:英国発祥の構造的なプロジェクト管理手法の資格。欧州や行政系で強い
- P2M:日本発の資格で、プログラム&プロジェクトマネジメントを体系化したもの
- プロジェクトマネージャ試験:情報処理技術者試験の高度区分。国内IT企業での評価が高い
年収は経験と業界で幅がありますが、各種求人情報サービスの掲載データでは、ITプロジェクトマネージャーで年収600〜1,000万円超の求人も多く見られます。専門性と実績が積み上がるほど待遇が上がりやすい職種です。
まとめ
要点を振り返ります。
- プロジェクト管理とは、期限・予算・スコープの制約下で固有の成果物を生む一時的な取り組み。終わりのない継続業務とは明確に区別される
- 三大要素はQCD(品質・コスト・納期)。実務ではこれにスコープとリスクを加えた5要素で管理すると漏れが出ない
- あらゆるプロジェクトは「立ち上げ→計画→実行→監視→完了」の5フェーズをたどる。スコープクリープの多くは計画段階で防げる
- 手法は要件の確定度で選ぶ。固定ならウォーターフォール、流動的ならアジャイル・スクラム、継続タスクならかんばん
- ツールはチーム規模と用途で選ぶ。5人以下・文書中心ならNotion、5人以上の部門横断ならmonday.comが起点になる
次の一歩はシンプルです。まず自分のプロジェクトのスコープと目標を1枚に書き出し、チームに合う手法を選ぶ。そのうえで、monday.comでテンプレートから新しいボードを作り、タスク・担当・期限・ステータスの4項目を埋めてみてください。最初のプロジェクトの骨組みが10分ほどで形になります。無料プランはクレジットカード不要、有料機能もプロプランの14日間無料トライアルで試せるので、リスクなく始められます。
最初のボードを10分でつくる → monday.comを無料で始める(クレジットカード不要・14日間のプロトライアル付き)

よくある質問
プロジェクト管理とはどんな仕事ですか?
期限・予算・スコープの制約下で、チームとリソースを動かして成果物を完成させる仕事です。具体的には計画の策定、タスクの割り当て、進捗の監視、リスク対応、関係者への報告が中心になります。自分で作業するというより、作業が滞りなく進む状態をつくるのが役割です。
プロジェクトの意味は何ですか?
プロジェクトとは、独自の成果物を生み出すために実施される、明確な開始と終了がある一時的な取り組みを指します。毎月の経理処理のように終わりなく繰り返す業務は継続業務であり、プロジェクトには含まれません。「独自性」と「有期性」の2つが揃っているかが判断の分かれ目です。
プロジェクト管理の三大要素は?
一般には品質(Quality)・コスト(Cost)・納期(Delivery)の頭文字を取ったQCDを指します。この3つはトレードオフの関係にあり、どれかを優先すれば他が犠牲になります。PMBOKの考え方に沿って管理項目として整理する場合は、これにスコープとリスクを加えた5要素で捉えるのが実務的です。
プロジェクト管理に必要なスキルは?
ハードスキルとしてWBS作成、ガントチャートの読解、予算・工数の管理、リスク分析。ソフトスキルとして交渉力、会議のファシリテーション、優先順位の判断力が必要です。どちらか一方では機能せず、数字で状況を把握したうえで人を動かせる組み合わせが求められます。
プロジェクト管理に向いている人は?
段取りを組むことが苦にならない人、悪い知らせを早く共有できる人、そして仕事を人に任せられる人が向いています。逆に、自分で最後まで作り込みたいタイプはPMより専門職として深めるほうが力を発揮しやすい傾向があります。適性は経験でも伸びるため、まずは小さなプロジェクトのサブ担当から試すのが現実的です。
プロジェクト管理の5つのフェーズとは何ですか?
「立ち上げ・計画・実行・監視/コントロール・完了」の5段階です。立ち上げで目的を定め、計画でタスクとスケジュールを固め、実行で作業を進め、監視で進捗と変更を管理し、完了で検収と振り返りを行います。この流れをプロジェクトのライフサイクルと呼びます。
アジャイルとウォーターフォールの違いは何ですか?
ウォーターフォールは各フェーズを順番に進める線形型で、要件が固定のプロジェクトに向きます。アジャイルはスプリント単位で反復し、変更に柔軟に対応できるため、要件が変わりやすい開発に向きます。スプリントは通常1〜4週間で区切ります。要件が動くかどうかが選択の分かれ目です。
プロジェクト管理の資格はどれを取ればいいですか?
国際的に通用させたいならPMPが定番です。ただしPMP受験には一定の実務経験(学士保有者で36か月など)が求められる点に注意しましょう。欧州や行政系ではPRINCE2、国内IT企業での評価を重視するならプロジェクトマネージャ試験やP2Mも選択肢になります。まずは実務経験を積みつつ、目指す業界で評価される資格から取るのが効率的です。
プロジェクト管理ツールは何を使えばいいですか?
5〜15人のチームや複数案件の並行管理ならmonday.com、1〜5人の小規模チームや文書中心のプロジェクトならNotionが使いやすいです。スクラムを回す開発チームなら、タスクを細かく分解できるClickUpやBacklogも候補になります。どれも無料プランがあるので、まず小さく試し、チームに合うか確かめてから本格導入するのが安全です。
